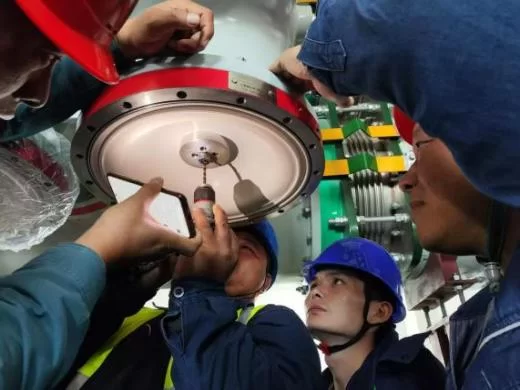

瑞安公司:潍坊瑞俊220千伏变电站扩建工程 首阶段圆满收官——Ⅰ母线成功复电

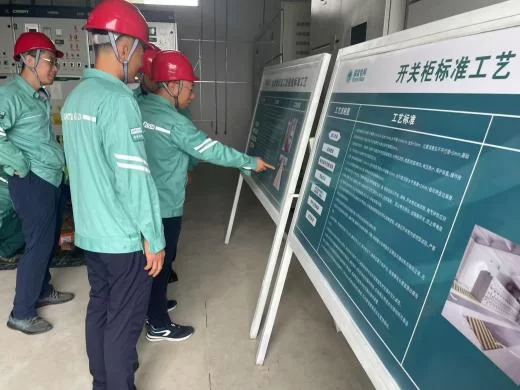

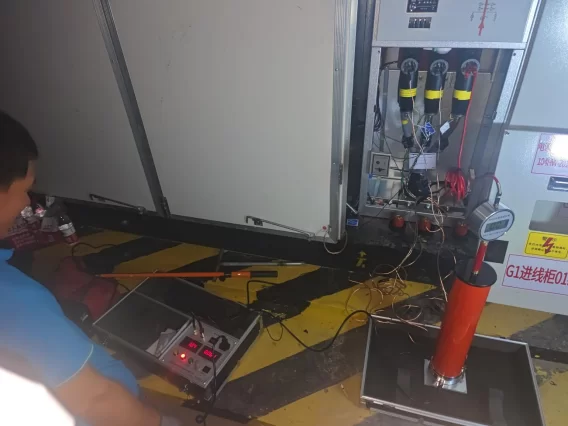

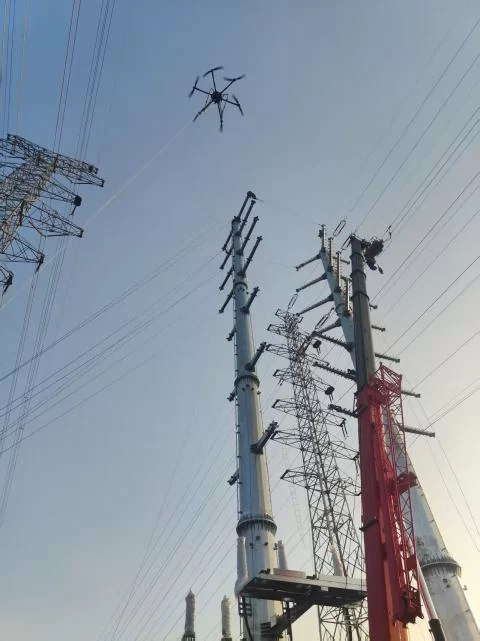

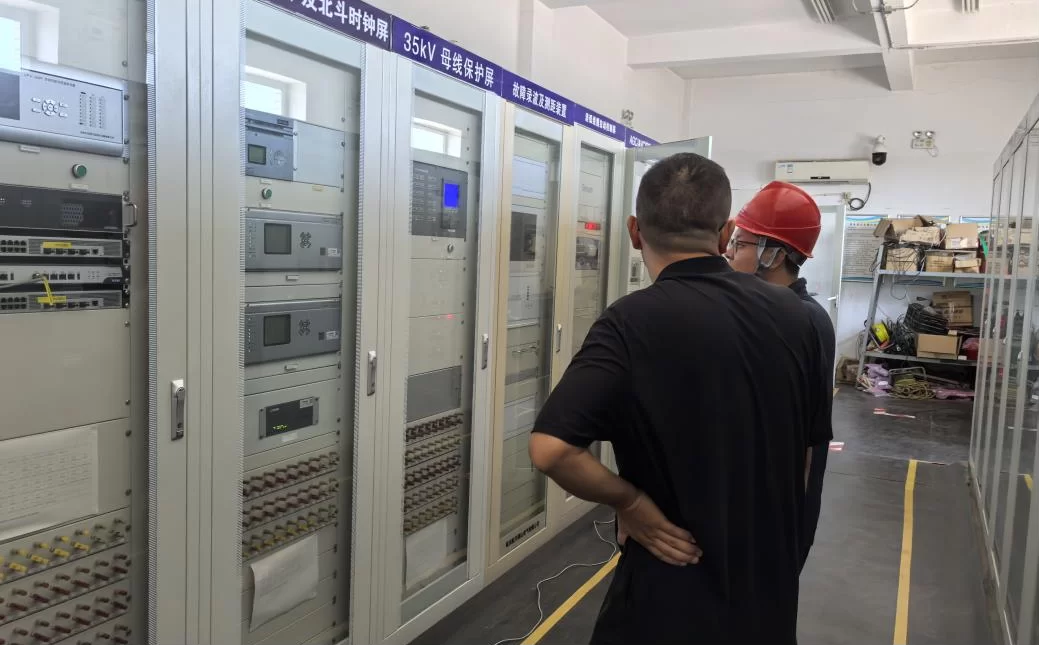

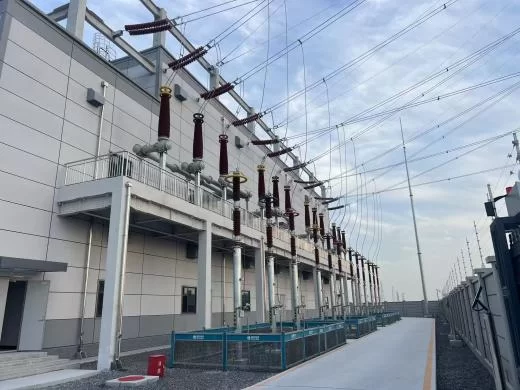

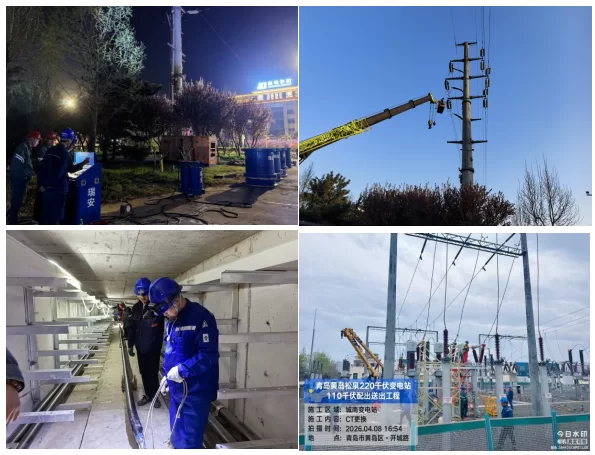

2025年10月31日,由瑞安公司承建的潍坊瑞俊220千伏变电站220千伏间隔扩建工程第一阶段改造任务顺利竣工,Ⅰ母线成功恢复送电,为工程整体推进完成关键开头。本次扩建工程于10月9日正式进场施工,本期规划扩建电缆出线间隔(F1、F4)、主变架空进线间隔(F6),其中备用间隔已提前配置母线侧三工位及隔离开关,并预留过渡气室,为施工高效推进提供了有利条件。工程改造分两阶段实施,第一阶段停电作业时间为10月26日至31日,核心...
