发布时间:2025-04-30
浏览次数:43次
2025年4月28日,瑞安公司承接的山东淄博西里220千伏输电线路工程(沂水段)顺利投运并成功送电。

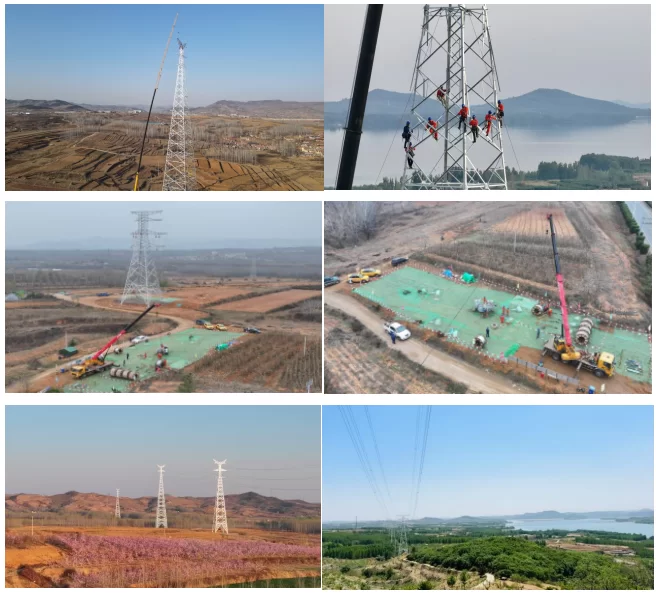

西里~灵泉220千伏线路工程(沂水段),双回路架设,新建线路长度约24.611千米。新建角钢塔65基。全线山地占33.6%,丘陵占66.4%,海拔均在1000米以下,交通条件相对困难。
项目中标后,瑞安公司坚决贯彻省公司、淄博市公司各项工作部署,充分调动专业资源、精干力量,始终坚持“饭碗意识、生存大计”、坚守“大安全”理念,全力推进工程进度。于2024年4月28日开展首基施工试点,2024年11月17日,首段1.9公里架线施工完成;2025年4月15日,导地线架设全部贯通;4月8日-12日,4月20日-23日分两阶段进行了通道及本体验收,4月26日完成全部消缺,4月27日线路参数测量完成,4月28日顺利完成送电。
在工程建设过程中,施工项目部高起点策划、高标准管理,以四个“聚焦”为抓手,贯穿项目管理始终。聚焦关键环节策划,合理采取采取定桩与交桩同步开展,将单基策划提前至定桩阶段。基础、组塔、架线施工阶段,编制下发《关键点作业管控指导书》12份。分阶段制定机械化施工方案,夯实“机械化减人”基础,提高施工效率。聚焦风险压降管控,用好现场“明白人”、盯紧现场“关键人”,为全过程“零事故”提供组织保障。利用无人机进行三级自检验收,减少验收登高作业率40%。现场“100%”应用抱杆倾覆检测系统、拉线传感器检测装置,实现过程实时数据可视化,坚决做到不出问题是硬道理。聚焦过程质量和环水保,刚性执行质量“零缺陷”标准,严格各阶段阶段质量监督,做到100%闭环。坚守环水保理念,施工中创新现场“融合”边坡,将桩基施工产生的石柱材料进行修整,采用砌筑法用于基础防沉层围护,既降低山地运输风险又能防止水土流失。聚焦资源协调管控,分管领导每周现场会统筹调配人员、机械设备、物资等投入和民事协调工作,做到“横向到边、纵向到底、不留死角”,确保施工高效推进。
该工程的成功送电,为瑞安公司在同类输电线路工程施工积累了宝贵经验,同时也展示了瑞安公司在技术创新和施工管理方面的扎实实力。(撰稿:刘华)
