瑞安公司:济宁220千伏宁厂变全站综合自动化 改造工程有序进行中

发布时间:2025-05-20

浏览次数:167次

 2025年3月7日,瑞安公司承接的济宁220千伏宁厂变全站综合自动化改造工程开工建设,该项目包括现有主变2台,220千伏为电厂线变组接线;110千伏为双母线单分段接线;35千伏为单母双分段计划;本期共拆除屏柜18面、装置14台,安装新屏柜20面,掏屏安装新装置2台;监控主机1套、综合应用服务器1套;整体计划分为两个阶段实施完成:第一阶段,3月17日至4月9日完成不停电更换设备工作(监控系统安装、公用测控更换、电压并列、母线保护、小电流等设备安装)、电缆敷设、接线等工作内容;第二阶段,110千伏、35千伏、主变设备计划410日开始轮停工作,停电时需要将旧保护、测控装置拆除再将新装置进行更换、接线、保护调试、与调度对点等工作内容。

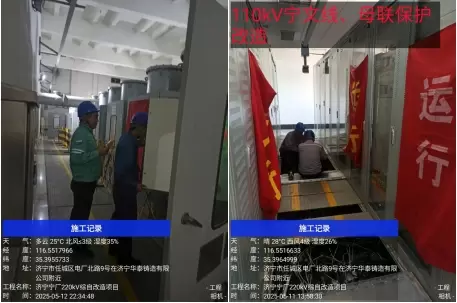

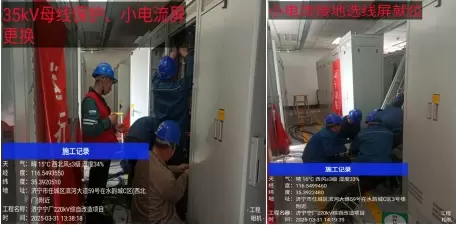

3月初,由济宁供电公司运检部组织共同现场勘查,详细了解现场设备运行情况,理顺停电工作思路。保护改造具有施工难度大、风险高、停电集中等特点;部分工作牵涉运行屏柜,存在误碰二次回路风险。其中主变220千伏侧设备在华能电厂内,原二次回路复杂涉及设备范围广,电缆线芯需逐条核对并详细记录,严格进行风险辨识,详细制定专项施工方案和编制二次安全措施票。需做到有计划、无遗平稳有序、安全高效完成每一次的停电任务。目前完成保护屏更换12面,控制电缆敷设约6000米,110千伏线路保护装置3套、220千伏主变保护装置2套、110千伏母线保护1套、35千伏母线保护1套、220千伏监控系统一套(包括监控主机1套,综合应用服务器1套;主变测控1套、110千伏公共测控2台,35千伏母线测控2台,通讯网关机3台,远动通讯装置1台,交换机5台,防火墙2台,正反向隔离1台),110千伏线路测控装置4套、35千伏线路保测装置5台,35千伏母线测控2台,35千伏分段保测装置1台,35千伏 PT消谐装置3台,35千伏PT并列装置2台,同步时钟系统1套、小电流选线装置1台,110千伏PT并列装置1台,保护屏二次接线工作目前正在进行中。(撰稿:杨程淇)
