2025年5月13日,瑞安公司承接的国网山东青岛供电公司110千伏卫西变电站综合自动化系统改造工程开始施工。在黄岛供电公司运检部安排下共同现场勘查,老旧设备二次回路复杂,旧设备图纸缺失,涉及到约2000余芯控制信号回路线芯,需逐根核对拆除,接入新装置新控制电缆线芯回路,必须要做到零错误率,部分工作还需要在带电运行设备屏内进行操作,随时会存在作业人员误碰二次电,误碰跳闸的情况。针对现场施工难度大、高风险作业面多,项目部严格进行风险辨识,详细制定专项施工方案和安全措施。施工前必须技术交代到位,安全措施布置到位,工作风险交代到位,人员安全监护到位,必须确保“四个清楚”。
整体计划分为三个阶段实施:第一阶段,5月13日至5月16日完成土建拆除,基础安装;第二阶段,5月19日至5月31日新设备17面屏柜安装、接地、30000万米电缆敷设、接线等工作;第三阶段,初定计划6月份开始停电,首先停10千伏站用电,需要将旧主交流电源线拆除,接新交流屏第一路电缆,新一体化电源送电;再次停110千伏珠卫线、110千伏桥、甲母线、1号主变、1号主变10千伏侧开关,进行线路保护及测控、1号主变保护及测控、内桥备投保护及电压并列保护更换,新后台系统接线,调试、调度对点送电;再一次停110千伏开卫线、110千伏桥、乙母线、2号主变、2号主变10千伏侧开关,进行线路保护及测控、2号主变保护及测控更换、内桥备投保护及电压并列、故障录波、二次设备监测新保护、新后台系统接线调试、调度对点送电;最后停35千伏站用电,需要将旧主交流电源线拆除,接新交流屏第二路电缆,新一体化第二路电源送电,需核相正确,经4次轮流停电,全站工作才可完成。

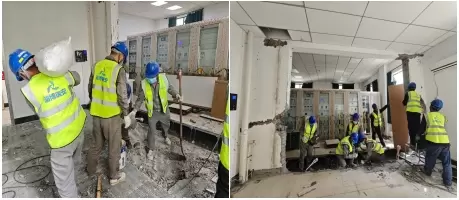

目前工程拆除值班室与保护石室间隔墙,破除值班室地板砖地面,土建拆除工作已完成,设备基础完成90%。(撰稿:张伟)
