淄博鲁村220千伏开关站新建工程自2024年10月21日正式开工,于2025年5月22日顺利投产送电。
5月13日,线路部分进入二级风险作业阶段,涵盖24米以上跨铁路跨越架搭设、鲁源II线38#-41#杆塔及导地线拆旧以及跨越铁路封网、包含二级风险跨越的导地线展放、紧挂线、附件安装、跨越铁路拆网作业等8个二级风险作业。本项目杆塔共计11基,是公司监理工程二级风险与杆塔数量比最高的项目。
施工期间,监理项目部成员以“抓工况、抓变化、抓未知”为核心理念,以“主动降风险、主动识隐患、主动控过程、主动强基础”为关键举措,变静态地找问题为动态地跟踪变化、管控未知,从而提前斩断事故链条,为安全优质高效完成建设任务提供坚实安全保障。

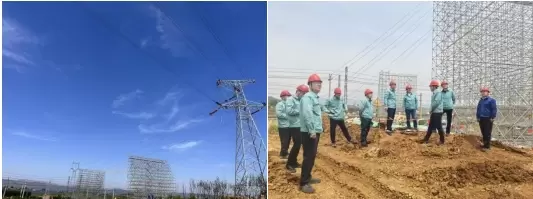

在5月14日国网公司基建部对现场四不两直检查中,监理项目部采取“全线跑一遍”对杆塔进行逐基核查,掌握线路地形、环境、临电、跨越物实际情况。对施工方案采取的安全措施、施工中的风险点控制情况进行全面检查,并以座谈会的形式对三个项目部负责人进行交流,了解主动式安全管理的掌握情况。未发现严重违章等情况,提出优化建议4条。

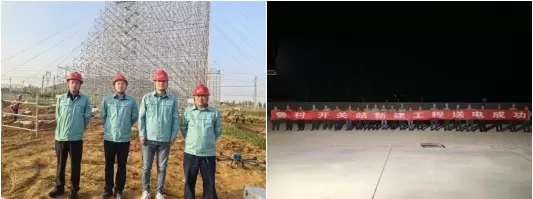

最终,在业主、监理积极协调和施工、设计、设备厂家、运检部等人员通力配合下,工程从开工到投产仅用7个月的时间,实现零缺陷一次并网投运。(撰稿:王男)
