瑞安公司:国电投大张庄镇150兆瓦光伏发电项目送电成功

发布时间:2025-05-27

浏览次数:100次

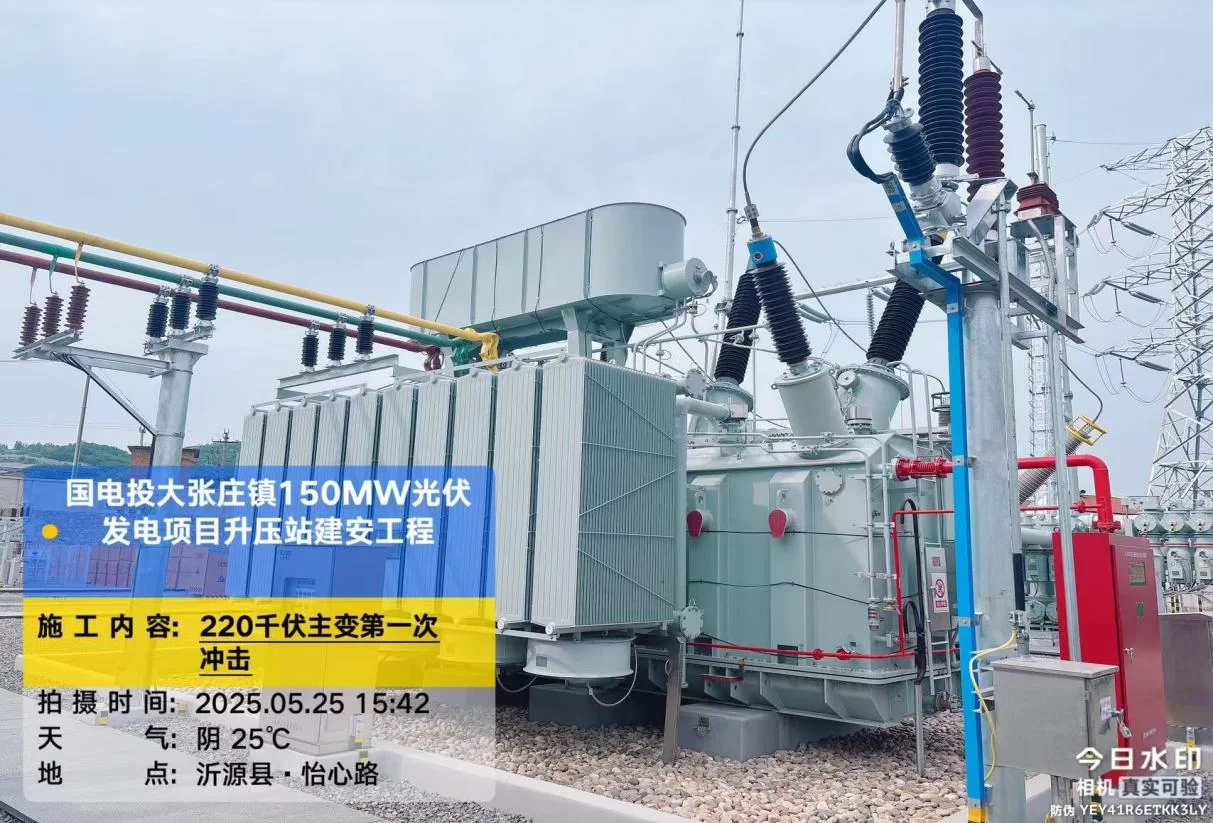

2025年5月26日,瑞安公司承接的国电投大张庄镇150兆瓦光伏发电220千伏送出线路工程、国电投大张庄镇 150兆瓦光伏发电项目2#标段升压站建筑安装工程送电成功。

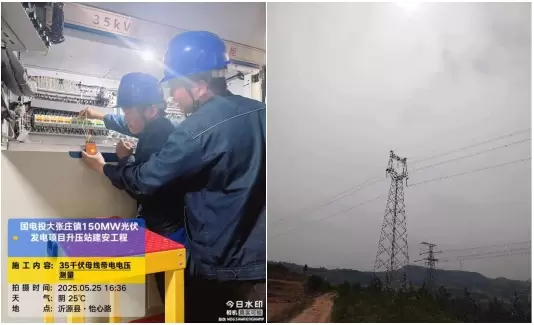

项目自光伏电站汇集站——鲁村开关站220千伏线路一回,线路长26.1千米,其中,架空段单回路25.37千米,双回路单侧挂线0.3千米,电缆段单回路0.43千米。新建铁塔75基,其中耐张塔32基,直线塔43基。计划并网交流侧容量150兆瓦,直流侧容量192.59487兆瓦峰值。投入逆变器500台,投入58台35千伏箱变分别汇入鲁盈I线~VII线共7条集电线路,与储能系统60兆瓦/120兆瓦时共3条储能线路一并汇接至35千伏母线,经1台升压变压器升压后,通过1回220千伏左盈线接入220千伏左家农发站220千伏国电投大张庄光伏电站间隔,再由220千伏左家农发站至舍庄站间隔通过220千伏左舍线接入220千伏鲁村(舍庄)站自东向西第4个220千伏出线间隔,以220千伏电压等级接入山东电网。



工程自开工伊始,项目部积极响应总承包单位管理目标,始终将安全质量管控工作放在首位,细化安全质量管控方案,项目管理人员全程跟踪,严密监控安全质量关键环节,确保了各项施工的稳定、高效和有序。严格贯彻落实“反三违,除五害”的相关要求,做好人员资质信息与工器具合格证检查,做实高空作业、有限空间作业等安全保障。科学统筹山地组塔施工效率提升20%,践行“机械化减人”岩石掏挖基础工效提高1.2倍,同时建立同电压等级项目物资共享支援模式,做好物资联络。组织开展无人机验收,做到与供电公司运行部门同标准,确保施工质量“零缺陷”。为项目的顺利投产奠定了坚实的基础。在220千伏鲁盈升压站及集电线路工程项目启动之初,项目部便组织了专业核心团队,制定了详尽且可控的施工计划和材料计划。施工资源得到了有序的投入,现场出现的技术问题能够及时与甲方沟通并得到解决,问题导向的高效解决策略得到了实施。同时,合理安排了施工人员和机械设备的使用,确保了现场每日约有100名施工人员投入工作,以确保工程进度和质量。 (撰稿:张帅)
