瑞安公司:潍坊吉庆220千伏变电站110千伏送出工程 110千伏王南线市中支线送电完成

发布时间:2025-06-04

浏览次数:95次

2025年5月28日,潍坊吉庆220千伏变电站110千伏送出工程110千伏王南线市中支线老旧电缆更换,经过12天的停电施工,顺利送电完成,相位正确。

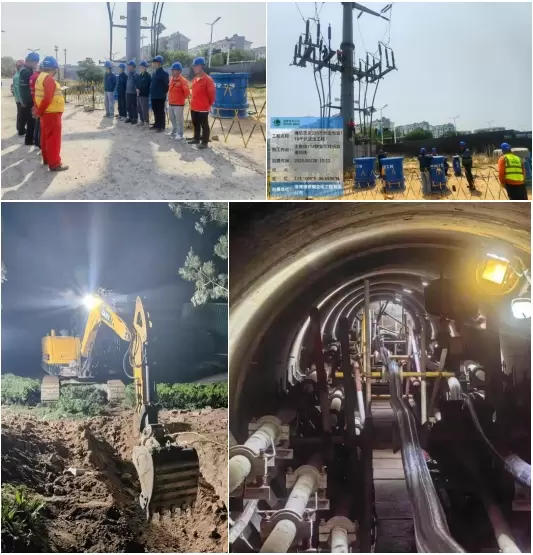

本次更换电缆段位于潍坊白浪河公园,路径长度1055米,包含3组电缆中间接头,路径范围为电缆隧道,旧电缆沟砼槽,电缆拖管段,顶管隧道段及铁路箱涵段,其中钻越健康街主干道及桥洞,跨越道口新街及桥洞,胶济铁路客运段和货运段两回铁路线,路径范围内污水,雨水,路灯,监控,灌溉,10千伏电缆,燃气管道,自来水管道,化粪池等各种管线近200条,管线层层交叉重叠,路径高低差较大且转弯处较多,给施工带来很大难度,项目部提前勘察现场,对接各所属单位协调民事,采用增加电缆井,对居民过路段采取直埋改埋管,公园内对部分管线进行改切,加固,再修复方式。面对施工范围狭窄,施工车辆及大型机械无法进入的困难,采用夜间凌晨吊装施工,避开居民出行高峰等措施,保证施工正常进行。

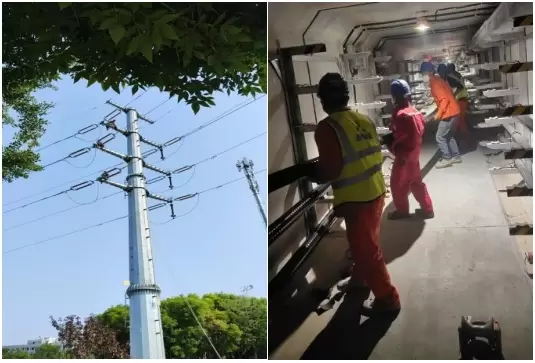

停电涉及班组配合较多,土建班组负责电缆砼槽、电缆井施工,变电班在110千伏市中站进行GIS导体的拆除和恢复工作,电缆班组进行新电缆的敷设和旧电缆的拆除工作,线路班组进行110千伏王南线市中支线2#、8#、11#杆塔的引流线拆除和恢复、接地线的挂接和拆除工作,试验班进行新旧电缆的外护套绝缘、耐压局放试验和老练试验。在潍坊供电公司建设部、运检部、变电工区、带电作业中心、输电工区、调控中心、供电服务中心等各部门大力协助下,经过多次的方案讨论会,编制《110千伏王南线市中支线停电管控流程》,确定各部门职责和管控顺序,确保所有施工工作都在接地保护范围内。

本次停电工作共开具第二种工作票2张,第一种工作票6张,施工作业票3张,保证了本次停电工作的安全性和可靠性。(撰稿:周欢)
