发布时间:2025-06-17
浏览次数:52次

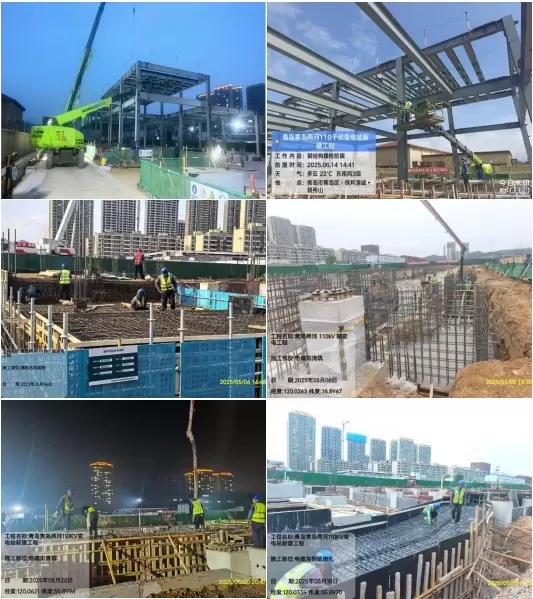

近日,瑞安公司承接的青岛黄岛两河110千伏变电站主体钢结构吊装顺利完成。该工程的核心建筑为一座单层配电装置楼,其东西向长度为58.5米,南北向宽度为19米。配电装置楼采用单层高低跨钢结构框架结构,共设有30根钢柱和121根钢梁。整个变电站的钢结构柱梁总计151根,总重量达到125吨。在钢结构柱梁的连接节点上,采用了高强度螺栓与刚性连接相结合的方式,而主次梁节点则完全通过高强度螺栓连接,吊装过程中项目部充分考虑了现场施工空间的限制,合理安排了钢结构的到货顺序和数量,以确保每日到货的材料能够全部及时就位。通过优化吊装流程,采用了1台50吨汽车吊、1台25吨汽车吊以及1台曲臂车配合钢结构吊装吊具拆卸,并对吊车司机、指挥、管理人员及监护人员以及15名作业人员进行了安全、质量明白纸的编制和发放,确保了钢结构吊装的效率和安全可靠性,有效缩短了三级作业风险施工时间。
项目自2025年3月份变电站土建施工开始,项目部组织专业骨干人员制定详细可控施工计划,施工资源有序投入,严把关键施工节点,并严格按照国网公司安全文明施工要求进行策划部署,保证现场施工顺利推进。按照“四个管住”的要求每晚召开现场组织协调会,对现场出现的技术问题及时沟通汇报设计、总包,问题导向高效解决,保证了各工序顺利推进。目前完成变电站主要建筑物的消防水池、集水池、事故油池、室外电缆沟、配电楼基础地下基础部分,钢筋绑扎170吨、混凝土浇筑2000方,计划变电站内主要构筑物7月初封顶后开始墙板安装。(撰稿:马晓璞)
