发布时间:2025-06-24
浏览次数:33次

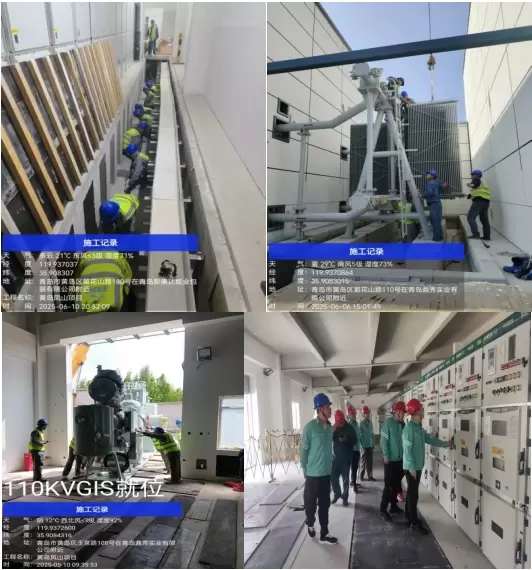

2025年6月21日,瑞安公司承接的青岛黄岛凤山110千伏变电站工程电气设备安装完成。主要包含:63兆伏安主变压器2台,110千伏GIS间隔8个、10千伏开关柜44面、10千伏电容器2组、10千伏电容抗器2组、10千伏消弧线圈柜2台、保护屏50面、控制电缆及预制光缆敷设26000余米。
5月8日,青岛黄岛凤山(西郊升压)110千伏变电站工程的土建部分顺利完工,并正式交付进入电气安装阶段的中间验收环节。为了保证设备安装与后续装修工作有序衔接,项目部根据现场情况制定详细的设备到货时间表,减少现场交叉施工,做好施工区域的动态安全管控和班组人员的准入措施,保证现场文明施工。安装过程中,项目部严格落实各项施工安全措施,尤其是主变就位三级风险管控及电抗器重物吊装卸车,电缆敷设过程中采用电动电缆输送机与人工相结合,提高了敷设速度和工艺水平,全过程保证设备安装质量和施工安全。截至6月21日,设备安装工作已全面完成,二次控制电缆接线计划于7月20日完成。
项目建设期间,总包单位、监理单位、业主领导多次到岗到位现场监督,确保工程的安全稳步推进。(撰稿:王磊)
