瑞安公司:济宁110千伏向阳站 10千伏新营线配出工程至54#杆分界开关送电成功

发布时间:2025-07-01

浏览次数:6次

2025年6月28日,瑞安公司承接的济宁嘉祥110千伏向阳站10千伏新营线等2条线路新建网架标准化改造工程至54#杆分界开关送电成功,本工程包括新建10千伏架空线路双回8.065千米,单回1.36千米,新建10千伏电缆线路0.45千米,新立钢管杆18基,新立18米水泥杆2基,新立15米水泥杆133基,新立12米无拉线水泥杆4基,新建拉线6组。

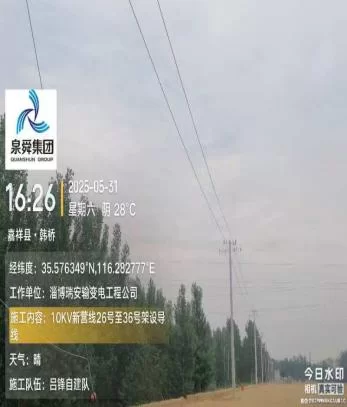

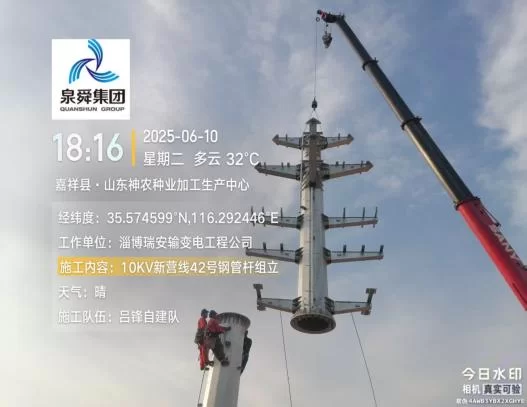

瑞安2-1.png瑞安2-2.png 瑞安2-3.png

该工程为配电网线路工程,点多、面广,复杂程度性高为其主要特点,且本工程涉及跨越公路3次,跨越10千伏线路2次,钻越110千伏线路3次,具有危险点分布多且分散性强的特点。公司济宁办事处鉴于现场施工情况联合配电项目部成立技术攻坚小组,在总包单位山东济宁圣地电业集团有限公司嘉祥明达电力工程分公司的安排下多次现场勘查,召开施工方案专项次研讨会,派出有经验的技术人员详细勘察现场,充分考虑环境、施工、环保等因素,制定可行性的施工方案,施工过程中采取一杆一料、一段一料、一台区一汇总用料的方法进行提料管理、发料管理、用料管理以及详实资料数据管理。开工前项目部严格落实开工准备会布置,明确人员分工,每天现场参与施工人员30余人,要求现场人员对施工环境、作业内容、工艺方法、交叉跨越等危险点心中有数。扎实开展施工方案及安全技术交底,刚性落实现场安全管控,项目部管理人员4人全部投入到现场监护,做到对现场施工人员管控无死角。现已完成15米电杆立杆130基,18米电杆立杆2基,钢管杆立杆16基,无拉线杆立杆3基,导线架设达6.63千米,10千伏电缆线路铺设0.45千米,预计7月中旬实现工程竣工。(撰稿:曲帆帆)
