瑞安公司:吸气式发动机220千伏总变电站新建工程 电气设备进场安装

发布时间:2025-07-08

浏览次数:36次

2025年6月21日,瑞安公司参与建设的青岛电气工程安装有限公司送变电分公司所属的吸气式发动机220千伏总变电站新建工程电气部分正式开工。该工程将安装2台120兆伏安和1台31.5兆伏安的有载调压变压器,包含220千伏GIS间隔8个、10千伏开关柜91面、10千伏电容器10组、接地变3组、10千伏户外电抗器12支、保护屏68面,预计敷设二次控制电缆9000余米。



在项目开工准备阶段,项目部精心策划编制电力设备进场安装方案,坚持策划先行。一是抓好技术交底,针对关键工序如设备进场、大型设备吊装就位以及潜在的安全隐患点如高空坠落、机械物体打击、现场安全措施等进行细致解读,确保每位作业人员掌握操作要点。明确施工区域的具体范围,包括边界划分和禁区标识,同时详细说明吊车的吊臂回转半径、最大起吊高度以及车作业的安全位置;二是抓好安全措施,针对一次设备卸车就位安装工作,提前全面检查所有工器具设施,包括吊具、索具和固定装置的完整性及可靠性,确保无损坏隐患;严格管理高处作业区域,设置围栏和警示标识,规范吊车操作流程,制定详细的起重计划,限制起重能力在安全范围内,并进行实时监控,防止吊车倾覆事故的发生,针对现场多处孔洞,及时实施坚固的安全盖板措施,覆盖所有开口区域并定期检查稳固性,同时加强现场作业监督,确保所有操作严格符合安全规范要求,防止人员跌落或设备损坏;三是在人员管控方面,严格执行“三核实四查”机制,通过当面核实进场作业人员身份、每日跟踪人员动向,确保人员身份清晰、动态可溯。为确保变电站设备高质量安装,项目部业主青岛电气工程安装有限公司送变电分公司紧密协作,严格排序设备到货节点与工期,全程把控设备吊装、卸车及就位。通过加强与设备厂商的沟通协调,团队及时识别并解决潜在问题,有力保障了工程建设的稳步推进。

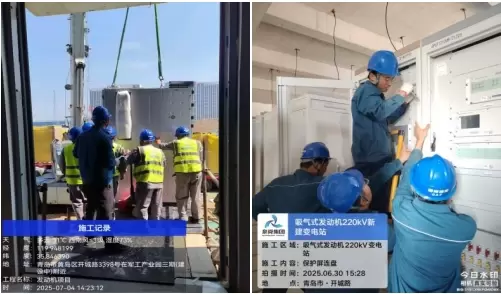

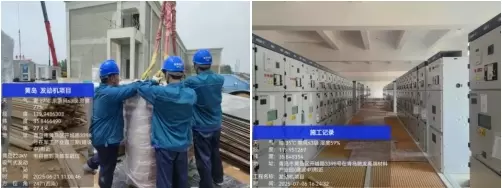

截止7月6日,68面保护屏、10千伏3组接地变、10千伏10组电容器、10千伏91开关柜面卸车就位安装完成。下一步项目部将策划二次控制电缆敷设及220千伏GIS平高设备安装的具体实施方案与现场安全措施,并统筹协调相关人力、物料及机械资源,为后续高效安装,现场安全施工做准备。(撰稿:徐雷)
