瑞安公司:潍坊寿光正阳110千伏变电站施工稳步推进

发布时间:2025-07-22

浏览次数:97次

瑞安公司承接的潍坊寿光正阳110千伏变电站迎来重要施工节点,钢结构施工完成,配电装置楼顺利封顶,电气设备安装工作全面展开,为项目按期投运奠定坚实基础。

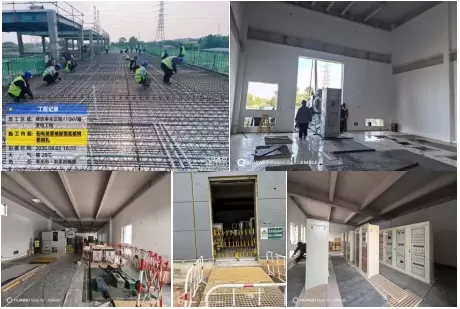

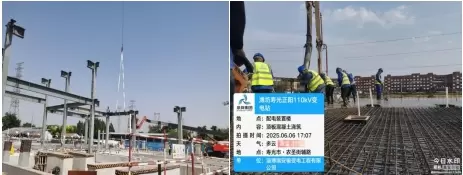

在钢结构施工中,施工团队严格遵循工程规范,把控材料质量与焊接工艺,聚焦钢结构焊接、吊装等关键环节,通过优化施工方案、强化质量管控,精准完成构件吊装与连接,确保结构稳定性符合设计标准,5月23日完成变电站主体钢结构吊装,共钢结构吊装180吨;6月4日,随着最后一方混凝土浇筑完成,配电装置楼如期封顶,标志着变电站主体施工基本完成,为电气设备就位创造了条件,累计浇筑150立方混凝土,钢筋绑扎30吨;7月5日完成土建转电气设备安装转序验收,业主、监理、施工三个项目部按照标准化转序验收程序进行验收,并顺利通过验收,现场工作中心迅速向电气设备安装靠拢,项目部详细策划电气设备安装顺序,保证各电气设备有序进场安装。截止目前2台主变本体就位完成,49面保护屏就位完成,44面10千伏开关柜就位完成,2套10千伏消弧线圈并联小电阻成套装置就位完成,2套10千伏电容器成套装置进场就位完成,110千伏GIS组合电器6个间隔就位完成。



项目部严格执行安全管控措施,统筹策划各项工序顺利开展,为接下来的主变压器安装、110千伏GIS组合电器安装、10千伏开关柜安装及电缆敷设做好充足准备,并制定针对性的成品保护措施、电气设备质量控制程序等保障措施做好优质工程建设的各项工艺成型。(撰稿:张斌)
