瑞安公司:泰安农大110千伏变电站工程顺利推进

发布时间:2025-07-29

浏览次数:96次

瑞安公司承接的泰安农大110千伏变电站工程为户内变电站,总用地面积0.4498公顷,围墙内占地面积0.3560公顷,配电装置室周围设环形道路,配有水泵房及辅助用房,均采用预制钢筋混凝土装配式结构。本期规模:50兆伏安有载调压变压器2台,户内布置;110千伏配电装置出线3回,单母线分段接线,GIS户内布置;10千伏配电装置出线24回,单母线分段,户内开关柜布置;无功补偿装置,2×(5+4)兆乏。



该工程为国网山东省电力公司第一家全站预制混凝土装配式变电站,自项目启动以来,业主单位泰安供电公司高度重视,组织了多场关键会议以保障项目顺利开展共组织交底会议5次,详细向施工团队、监理单位等参与方明确工程的技术要求、施工规范和安全注意事项,确保各方对项目细节有清晰认知技术对接会召开了6次,在设计单位、设备厂家与施工单位之间搭建沟通桥梁,及时解决技术难题,优化施工方案。为了及时处理施工现场出现的问题,业主还组织了8次现场协调会,对施工场地安排等问题进行高效协调,保障施工进度不受影响。在设备质量把控上,业主与监理对重要材料的生产质量严格监督,共进行了8次厂家监造工作前往材料生产厂家,对现场原材料选用、生产工艺、质量检测等环节进行严格检查,确保材料在源头上符合工程高质量标准。

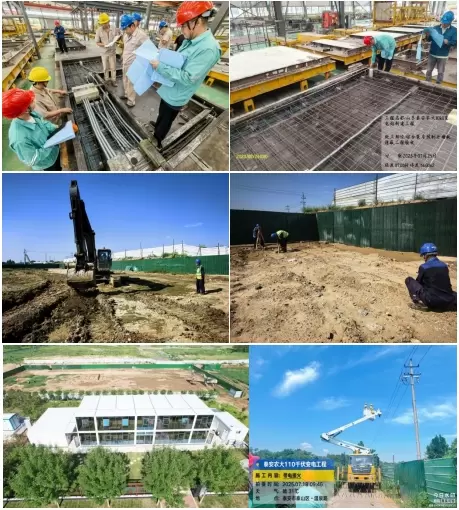

通过各方的共同努力,项目取得了一系列重要成果。截止目前项目建设已完成四通一平”,目前临时用水、临时用电已满足现场施工及项目部生活办公需求、网络通信已满足办公及监控需求,道路已达到临时进站施工条件,现场建筑垃圾已清运完成达到现场施工条件。钢筋混凝土预制PC构件目前联强预制厂已完成消防水池、水泵房、辅助用房、消防棚累计149个构件,剩余15个构件将在一周内完成。瑞安公司凭借其精湛的生产工艺和精确的尺寸标准,符合工程设计需求,将为变电站主体结构的建设提供强劲助力。(撰稿:张帅)
