2025年8月9日,瑞安公司承建的黄岛港都茂项目配电扩建工程10千伏商业站一次验收通过,高低压设备送电成功。
6月12日,商业站配电室土建业主组织进行转序,瑞安项目部立即组织电气专业进场施工,面对工期紧、交叉作业面多、工程量范围不明确等问题,项目部合理筹划施工安排,将电缆井、排管、室内照明、桥架、设备安装调试、手续办理等工作面责任到人,多点同时施工确保工程进度,一锤跟着一锤敲,一环跟着一环拧。

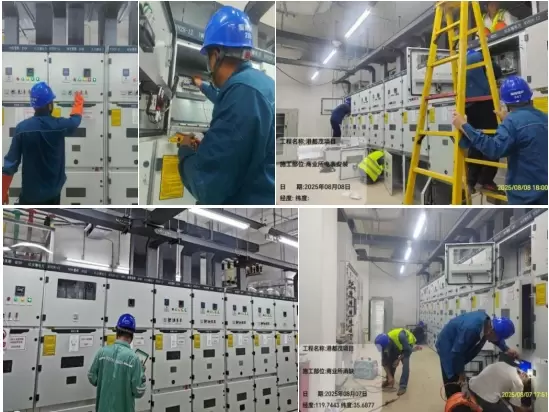

项目部以“滴水穿石”的精神,以柔克刚、多项举措并行,在不到60天时间完成了外线7座电缆井建设、360余米电缆沟开挖排管、900米高压电缆敷设;配电室内照明管线、4台1600千伏安变压器、10台高压柜、29台低压柜、3台保护屏安装调试及90余米桥架安装工作。
其他4个配电室的桥架及设备施工正在紧锣密鼓地进行,项目部全体成员正以饱满的工作热情向着9月底前完成另外四个配电室送电任务的目标冲刺。(撰稿:孙兆阳)
