2025年8月26日,随着济宁220千伏梁山变电站1号主变压器精准落位220千伏忠义变电站2号主变压器基础,一场跨越30公里的设备“迁徙”作业顺利完成。这台曾在220千伏梁山变电站服役多年的核心设备,历经移位、转运、新装三大环节,重新接入电网系统,为后续220千伏梁山变110千伏组合电器改造负荷转代提供坚实电力支持。
从前期联合大件运输公司反复勘察场地、路线,到精确采集钻越点数据、优化路线并制定详细预案,每一步都凝聚着项目团队对安全与精准的共识。正是这种统一的思想指导,让各环节人员目标一致,为运输行动的顺利开展筑牢了思想根基,确保移位、转运、新装等环节高效衔接。

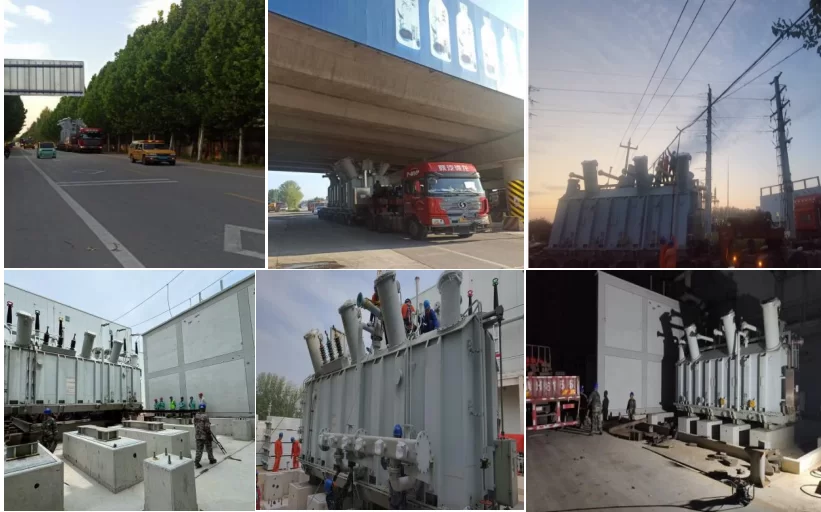

精准拆除高中压引线各1组、绝缘管母1组、套管8只、散热片18片,确保设备附件无损伤;回收绝缘油50吨,配备2辆专业油罐车保障回收与运输安全,实现资源规范处置;液压轴线车运送128 吨重主变跨越30公里,钻越董梁高速桥梁1处、国防光缆6处、通信线缆32处等关键节点,全程有应急引导车护航、高空作业车跟随待命,驾驶员谨慎控速,4小时安全抵达。从主变停电附件拆除到换站安装完成,历时7天无缝衔接各环节,全程零差错推进,每一步行动都展现了瑞安员工专业素养与责任担当。这种高效有序的执行力,保障了任务圆满完成。
项目停电过程中,针对二级风险作业济宁供电公司运检部和相关部门审查整体方案及应急预案,提出建设性指导和要求,给予技术支持把关,相关负责人多次盯靠现场,为安全顺利完成此次任务提供了坚强保障。(撰稿:徐先军)
