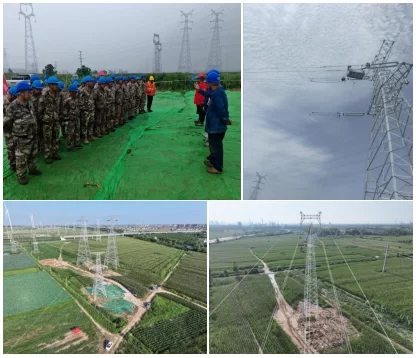

近日,瑞安公司承接的东明中油燃料石化220千伏输电线路工程首段线路跨越110千伏线路架设任务顺利完成。本次实施的B段B15至B17号、B31至B32号铁塔同时跨越110千伏石化II线,进行导地线与OPGW光缆展放作业。在接到石化II线停电措施完成后,工作负责人下达施工指令,无人机飞牵引绳跨越开始,两段线路架设施工全面有序展开。项目团队严格按照预先制定专项施工方案,业主、总包管理人员实施全程监护,严格把控安全质量关键节点,逐基核查施工段铁塔安全防护措施。仅用五天所有导地线架设工作高效完成,较原计划提前一天达成节点目标。
该工程架空线路路径总长28.77公里,分A、B两线段建设,其中A段新建铁塔65基,B段新建铁塔32基。施工期间正值夏季酷暑、台风暴雨等天气考验,施工区域土壤湿陷、作业面泥泞松软,机械设备进场困难,施工效率面临严峻挑战。项目团队统筹部署,采取两大核心攻坚策略:民事协调夜以继日前置推进,7月至8月集中进户家,解民意,65基铁塔的占地协调事宜一个难题一个方案的破解,足额落实补偿到位所有占地补偿,为后续主体施工积累经验;施工力量高效协同突击攻坚,累计调集5支灌注桩基础施工队伍、2 支组塔施工队伍,共计110 余人投入现场作业。作业人员钢板铺路保障通道,充分利用降雨间隙抢抓工期,避开高温时段作业保进度,项目团队和作业人员的衣服是干了又湿湿了又干,高峰作业连续几天休息几个小时没有一人叫苦。构建起全天候畅通的施工策划,46基“硬骨头”铁塔基础浇筑,有效解决了复杂天气作业效率提升的问题,确保施工进度稳步推进。(撰稿:王晓坤)
