2025年9月8日至12日,潍坊寿光正阳输变电项目110千伏延马线、110千伏延益线及110千伏备用线路开断恢复送电,110千伏延益II线开断π接完成。

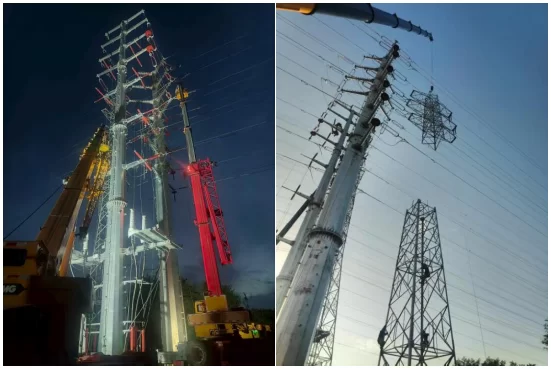

停电期间需新建钢管杆2基,拆除原同塔四回铁塔1基。新建双回架空线路长度0.02公里,双回电缆线路长度0.36公里,采用8根PGW-24B1-90光缆,并涉及到四回110千伏线路开断改接,拆除旧地线0.25公里。

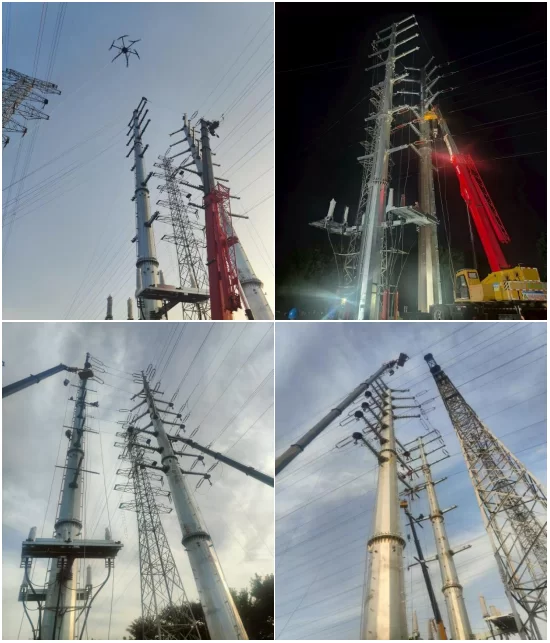

工程实施面临多重挑战:需在停电线下组立铁塔,且邻近运行线路220千伏晨延I线、220千伏晨延II线为带电线路(距离仅28米),加之施工区域狭窄,还需完成同塔4回线路开断,加装引流线和备份预绞丝等作业,共涉及5个3级风险作业方案复杂,项目技术团队提前开展现场踏勘工作,制定专项施工方案与每日精准到小时控制工作计划,因为两基钢管塔上作业面狭窄,工序复杂,在9月10日、11日连续两天采取“早5点到晚10点”的“白+黑”两班制塔上作业工作,光缆更换因线下蔬菜大棚跨越连户多,采用无人机放牵引绳和封网的方式,为9月12日旧塔拆除的顺利完成奠定关键工序。本次停电工作共开具第一种工作票2张,施工作业A票4张,施工作业B票10张,共挂设110千伏接地线14组。
项目推进中,潍坊供电公司建设部业主、属地单位寿光供电公司等多部门,多次到现场通过协调民情民事,把关安全技术方案和过程工序验收,从而保证了零缺陷验收通过。本线路工程的顺利完成,为9月25日寿光正阳110千伏变电站整体送电提供了坚实保障。(撰稿:周欢)
