瑞安公司:青岛黄岛110千伏卫西变电站综合自动化系统改造工程2号主变恢复送电

发布时间:2025-09-23

浏览次数:55次

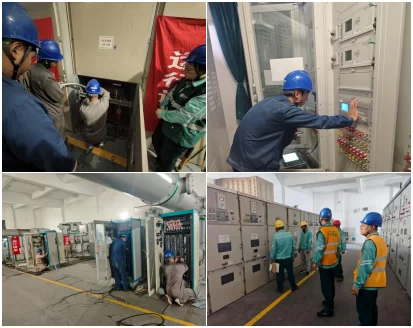

2025年9月17日,历时10天,瑞安公司承接的青岛黄岛区供电公司110千伏卫西变电站综合自动化系统改造工程2号主变进行停电工作、调试及验收完成,改造后新综自设备送电正常,110千伏母线及2号主变恢复送电顺利完成。项目第一阶段改造任务圆满完成



本站改造停电分两个阶段实施:第一阶段(9月8日-9月17日)第一作业面10千伏站用电改造;第二作业面110千伏开卫线、110千伏桥、乙母线、2号主变及2号主变10千伏侧开关,完成线路保护及测控、2号主变保护及测控更换,同步开展内桥备投保护及电压并列调试、二次设备监测新保护部署、新后台系统搭建、新调度数据网接线调试与调度对点,最终实现恢复送电。

第二阶段(9月19日-9月28日)作业范围,涉及110千伏珠卫线、110千伏桥、甲母线、1号主变及1号主变10千伏侧开关。主要工作是进行线路保护及测控、1号主变保护及测控更换,完成内桥备投保护及电压并列保护调试,同时开展故障录波、低频低压、对时保护相关工作,以及新、旧后台系统远动调试与调度对点送电。

本次改造需通过两次110千伏母线及1号、2号主变轮流停电作业,方可完成全站综合自动化系统升级,此次第一阶段任务的完成,为第二阶段改造的顺利推进奠定了坚实基础。(撰稿:张伟)
