瑞安公司:港都茂配电扩建工程关键节点取得阶段性突破

发布时间:2025-10-14

浏览次数:11次

瑞安公司承建的港都茂配电扩建工程由物业站、小区站、商业站等五座配电室电气工程及环网柜至该配电室的外部电力管线施工组成。商业站8月9日送电成功后,项目团队维持高强度施工节奏,利用国庆期间集中人力物力全力攻坚,推动工程关键节点取得阶段性突破。

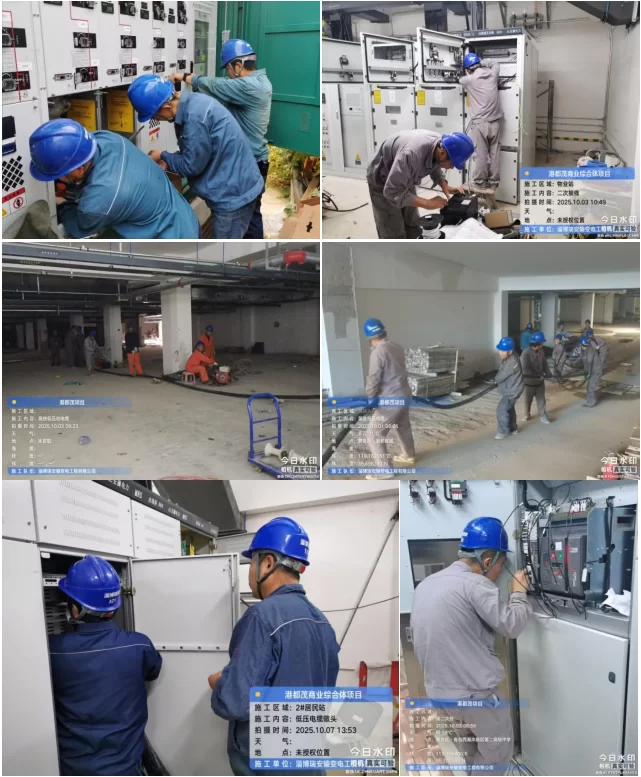

面对时间紧、任务重,多区域电缆敷设、多设备安装调试的复杂局面,项目团队提前构建“量化分解+协同作战”管理体系。按照专业领域将电缆敷设、设备安装等环节分解为3个攻坚小组共110人以线路和变电3个自建队组成电缆施工小组,以配电项目部和自有班组组成设备安装小组和电缆头制作小组,明确每个小组工作区域、完成时间、质量标准与责任人员敷设YJV-4*240+1*120低压电缆1620米YJV22-3*120和YJV22-3*70高压电缆430米制作高压电缆头10个、低压电缆头21个配电室二次电缆敷设350米,桥架标识喷涂3000余米52台高低压柜安装调试,完成国庆中秋假期的预定目标。
