瑞安公司参与建设的吸气式发动机220千伏总变电站新建工程电气部分完成重要施工节点,完成3台220千伏变压器、8个220千伏GIS 间隔、12支10千伏限流电抗器安装,二次控制电缆敷设及接线工作完成95%,为项目按期投运奠定坚实基础。
变压器安装,工艺精准作业:8月10日3台 220 千伏变压器运抵现场后,项目团队严格遵循标准工艺,精准把控每一个细节,于8月20日顺利完成3台主变安装。
GIS 设备安装,每日复盘,实干保安全:在 220 千伏 GIS 设备安装阶段,项目部建立 “每日复盘” 机制:开工前梳理前一日工作进度、评估完成效果,针对现场突发的施工难题、总包方提出的需求,即时组织讨论、制定解决方案,施工过程中,从设备对接精度到密封性能检测,每一步均实干到位,稳步推进安装任务,并于9月15日安装完成220千伏GIS 8个间隔设备安装工作。
10千伏限流电抗器安装,精准吊装,保障系统安全:电抗器高度为4.57米,重量达4吨,给现场就位安装带来很大难度。项目部提前与总包进行现场技术评估,详细规划吊装方案,充分考虑吊物重量与跨度距离,选用100吨吊车进行吊装设备。通过精确测量和现场协调,实现了零误差的精准安装。安装完成后,进行限流电抗器试验,电抗器试验合格,性能稳定。

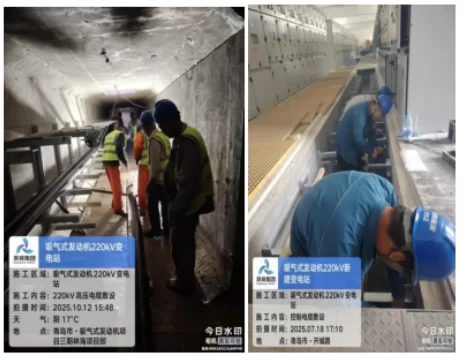

电缆敷设,青年突击提效与人机协同控质并行:二次电缆敷设由青年突击队在保护班负责人指挥下开展,创新采用“敷设一根、绑扎固定一根、标识一根”的模式,有效避免线缆交叉和返工,实现电缆层次分明、整齐美观,既提升敷设工艺,也为后续二次配线与维护提供便利,截至目前已敷设新电缆79000余米、动力电缆7000余米,网线、485通讯线、光缆合计近2万米,现场电缆敷设接线完成95%。
这一系列措施有效保障了电气安装工作的顺利进行,避免了工期延误和质量问题。后续,项目团队将进一步规范工艺、提升质量,结合 “人、机、料、法、环” 多维度优化现场管理。(撰稿:徐雷)
