2025年10月31日,由瑞安公司承建的潍坊瑞俊220千伏变电站220千伏间隔扩建工程第一阶段改造任务顺利竣工,Ⅰ母线成功恢复送电,为工程整体推进完成关键开头。

本次扩建工程于10月9日正式进场施工,本期规划扩建电缆出线间隔(F1、F4)、主变架空进线间隔(F6),其中备用间隔已提前配置母线侧三工位及隔离开关,并预留过渡气室,为施工高效推进提供了有利条件。

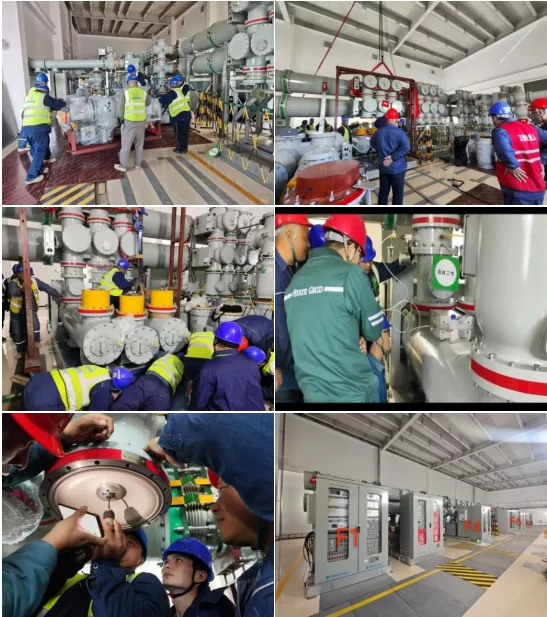

工程改造分两阶段实施,第一阶段停电作业时间为10月26日至31日,核心任务为220千伏待用Ⅰ线214、待用Ⅱ线216(自西向东第一出线间隔)、#2主变202(待用)三个间隔的对接施工。在实施过程中,项目部和作业层班组克服空间狭小,设备尺寸过大不能拆解的难题,通过精密计算,与运维单位、厂家多次沟通,最终采用分段式吊装与多点协同牵引方案。面对吊点少、设备重、常规吊装无法实现的困难,团队创新采用多台手扳葫芦和滑轮组组合运用的形式,在狭窄空间内实现设备精确定位与微动调整,体现了“计算先行、技术破局”的施工理念。安装过程中严格遵循GIS设备安装规范,精准完成设备就位、间隔对接、厂家电缆敷设、抽真空注气等关键工序,同步开展断路器回路电阻测试、微水测试及检漏等质量管控环节,对保护调试、耐压试验和联调联试等关键节点进行精密部署,确保各项作业紧张有序、衔接顺畅,最终如期实现Ⅰ母线恢复送电。
第二阶段改造工作将于11月16日至21日开展,届时220千伏瑞俊站全站停电,实施新扩建间隔剩余部门接口对接,耐压试验及跨间隔联锁调试施工,并完成送电任务。(撰稿:刘庆)
