发布时间:2025-11-04
浏览次数:12次
2025年10月31日,随着最后一处导线牵引升空、压接完成,瑞安公司承接的红云——嘉祥π入祥瑞变110千伏线路工程与山东财金嘉祥县175兆瓦风电项目110千伏线路工程,提前1天圆满完成全部施工任务,送电成功。

两项工程于2025年9月25日同步进场施工,红云——嘉祥π入祥瑞变110千伏线路工程路径全长2.5公里,分3个耐张段,共设10基角钢塔,同塔双回架设;山东财金嘉祥县175兆瓦风电项目110千伏线路工程路径全长1.8公里,同样分3个耐张段,设7基角钢塔,同塔双回架设。
施工进场开始,项目便面临连续阴雨天气与秋收季的双重挑战,给现场通行、物料运输及施工进度带来不小阻力。项目部提前谋划,措施与施工技术同步开展:一方面投入两个施工班组共40余人,将铁塔提前分段组装后运送至现场,同时敷设钢板优化作业场地条件,保障机械进出通畅;另一方面采用吊车机械化分段组装工艺,大幅缩短铁塔组立周期,高效应对天气与季节因素影响。在现场管理中,项目部秉持“小工程大标准、小现场样板化”的管理思路,针对导地线架设、附件安装等高风险作业强化管控,组织全员开展安全技术交底,并先后召开5次专题会议商讨优化施工方案,确保每一道工序合规可控。

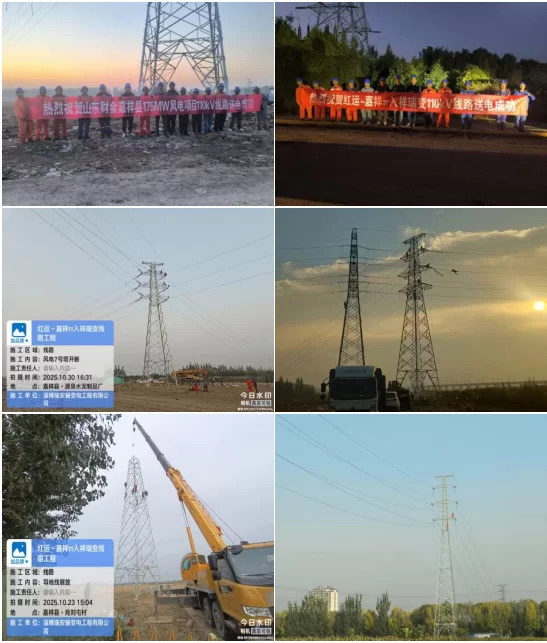

10月29日至11月1日的停电施工阶段,此次停电窗口期仅4 天,2条线路需要同时T接到110千伏祥红线和110千伏萌山线,同时3处开断T接,包括“临近上跨高铁1处线路开断、线下组立2基铁塔”的工作任务,涉及高空作业、机械协同、导线连接等多重复杂工序,为确保停电任务顺利推进,针对“3处开断”作业,项目团队提前对既有线路走向、杆塔位置、周边环境进行反复勘查,对于“线下组立2基铁塔”任务,项目团队提前将铁塔构件运输至现场指定区域,采用“地面分段预组装+高精度空中对接”模式,在停电前完成塔材清点、基础找平、吊车占位等前期准备,最大限度压缩现场组装时间。通过这一系列“前置作业”,原本需要项目部在4天内完成的既定任务,比原计划提前1天圆满收官,赢得业主、监理单位的一致赞誉。(撰稿:王震)
