瑞安公司:国网济宁 110千伏庞庄变电站 综自系统改造工程主变分批恢复送电

发布时间:2025-11-11

浏览次数:14次

瑞安公司承接的国网山东济宁供电公司110千伏庞庄变电站综合自动化系统改造工程该工程面临老旧设备二次回路复杂、无旧设备图纸、涉及约3000控制信号回路线芯核对拆除及新回路接入等难题,且部分作业需在带电设备屏内进行,存在误碰二次电、误跳闸等风险。为此,项目部在嘉祥供电公司检修中心协同下开展现场勘查,严格风险辨识,制定专项施工方案和安全措施,施工前确保技术、安全措施、工作风险、人员监护“四个清楚”,全力保障施工零错误率。

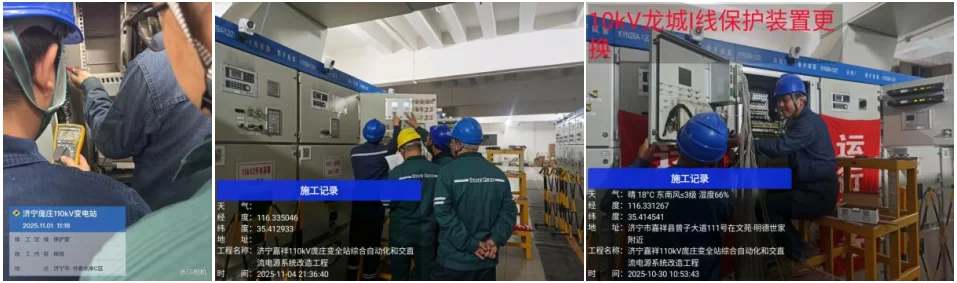

工程整体计划分六个阶段实施7月进场以来完成一体化电源室地面破除下槽钢、开孔洞及电缆半层槽盒开洞工作全站新增 15000米电缆敷设;控缆二次接线工作;分两阶段实施主变及相关设备改造,同步完成调试与送电;完成10千伏剩余线路及电容器保护装置更换。其中,关键的主变及母线改造分两阶段开展轮流停电作业:

第一阶段(10月10日10月17日):对110千伏祥萌线庞庄分支、#1桥、I母线、#1主变及10千伏侧开关进行停电,完成线路及#1主变保护与测控装置更换,同步开展内桥备投保护、电压并列调试、新后台系统搭建及调度数据网接线调试与对点工作。10月17日,改造后新综自设备送电正常,110千伏I母线及#1主变顺利恢复送电,为第二阶段改造奠定坚实基础

第二阶段(10月26日11月1日):对110千伏祥庞线、#2桥、II母线、#2主变及10千伏侧开关实施停电,完成线路及#2主变保护与测控装置更换,重复相关调试及对点工作。11月 1日,110千伏II母线及#2主变成功恢复送电,新设备运行稳定。

截至目前,工程已完成9条10千伏线路、10千伏分段保护及备自投装置更换,剩余14条线路及4台电容器保护装置更换工作预计于11月底全部完成,届时将实现全站综合自动化系统全面升级。(撰稿:管锡涛)
