2025年10月10日,瑞安公司承接的东营垦利徐王110千伏变电站新建工程土建开工,该工程新建配电装置楼1座,消防水泵房1座,辅助用房1座,站内布置有消防水池、事故油池等配套设施,本期新上110千伏50兆伏安变压器2台,110千伏出线2回,10千伏出线24回,(3.6+4.8)兆乏电容器组2组。

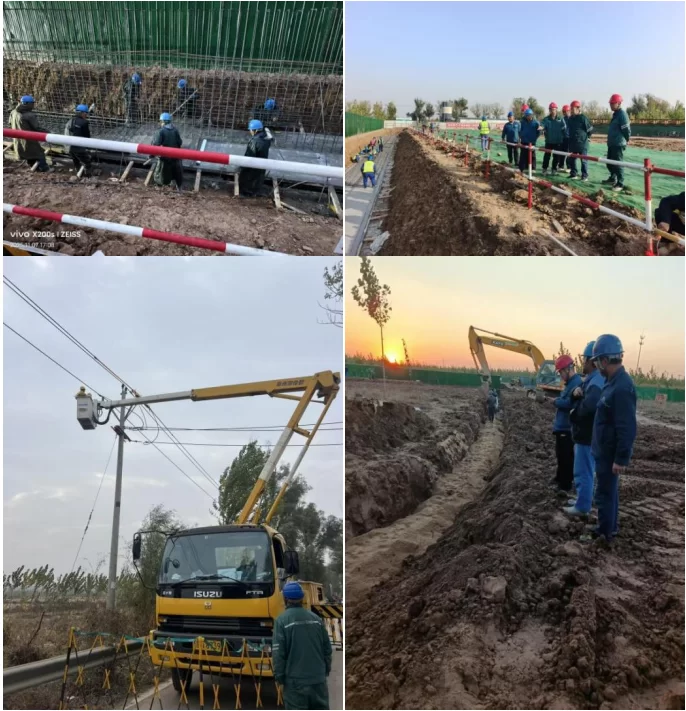

为确保工程顺利开工,项目部提前谋划、高效推进前期筹备工作。9月20日,项目团队率先进场启动标准化项目部建设和“四通一平”施工,同步推进临时占地占林等相关手续办理,实现施工筹备与手续办理“多线并行”。截至目前,变电站与项目部场地地表清理、项目部及加工区场地硬化均已全面完成,兼具办公与生活功能的项目部用房、工人住宿区建设完毕并投入使用,临电成功送电,进站道路也已顺利竣工;站区围墙挡土墙施工进度已达50%,事故油池施工完成竣工。
根据施工计划,项目将于12月10日进行配电装置楼开槽施工,后续将集中其他地下基础施工,优化人力、机械等资源的投入,强化安全质量管控,合理安排工期计划。预计2026年4月份将全面完成围墙基础、集水池、站区给排水、防雷接地、室外电缆沟、配电装置楼基础及站区环形道路等全部地下基础工程,为后续钢结构吊装及土建转序电气安装创造有利条件。(撰稿:盖东东)
