瑞安公司:东营河口海昌110千伏变电站送电成功

发布时间:2025-11-18

浏览次数:3次

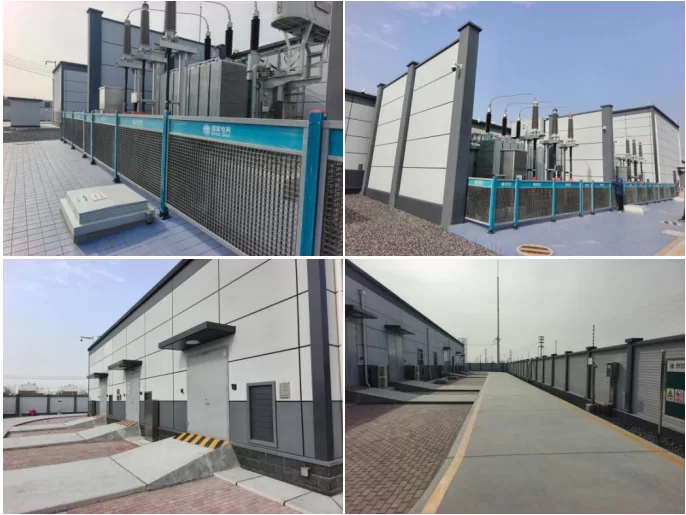

2025年11月16日,随着最后一组电气设备调试数据显示正常,由瑞安公司参建的东营河口海昌110千伏变电站送电成功,正式投入运行。本工程为半户内变,站内主要建筑物为配电装置楼、消防泵房及水池、辅助用房,共用地面积5428平方米。

工程自2024年12月15日启动土建施工以来,面临工期紧张、冬季低温严寒等多重考验。为确保工程按期推进,项目团队主动担当、科学统筹,将工程精细化划分为土建基础、主体结构、装饰装修三大阶段,明确各节点时间节点与责任分工,通过交叉作业、平行施工等方式实现流程无缝衔接,最大限度压缩施工周期。2025年3月27日,变电站核心建筑——半户内式配电装置楼成功封顶,为后续施工筑牢根基;4月底顺利完成土建工程交付与电气安装移交,正式进入土建装饰装修及设备安装调试的关键阶段。



施工过程中,施工团队始终坚守“安全第一、质量为本”的原则,严格遵守安全规程,坚决杜绝35项严重违章,制定严格的安全管控体系,配备完善的安全防护设施,并定期开展安全教育培训,同时,通过科学制定施工方案、优化资源调配,落实标准化管理和标准工艺施工,确保了工程高效推进。

本次工程送电成功,是继垦利高盖110千伏变电站和垦利后缪220千伏变电站之后,本年度东营地区由瑞安公司承接施工顺利送电投产的第三个基建项目,瑞安公司的敬业精神和专业素养得到了东营供电公司的一致认可。(撰稿:程文尧)
