发布时间:2025-11-24
浏览次数:10次

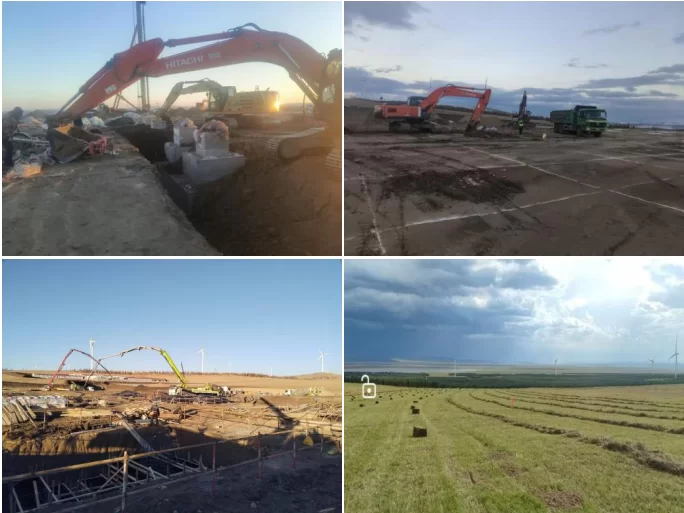

2025年11月23日,项目500千伏区架构基础施工现场大型机械轰鸣,车辆穿梭,正在有条不紊的开展浇筑作业。瑞安公司承建的蒙东通辽霍林河南500千伏变电站新建工程项目部坚定“开工即决战、起步即冲刺”决心,统筹策划施工计划。10月21日总包组织四通一平施工单位交付完成,次日瑞安项目部组织机械进场动土开挖,采取早六点半开工、下午五点半收工,晚六点半开工、十点半收工,“两班倒”运转模式,现场投入员工70人。截至目前,已完成500千伏架构非桩区基础浇筑27个,占比67.5%;220千伏架构非桩区基础浇筑62个,占比81.5%;完成雨水管道安装700米,占比51.6%;220千伏架构剩余14个桩区基础、500千伏架构剩余13个桩区基础待桩机施工单位11月28日完成后,计划12月5日前全部浇筑完成。
霍林河南500千伏变电站是内蒙古自治区通辽市霍林郭勒市及扎鲁特旗境内新建的500千伏输变电工程核心设施,总投资5.7675亿元,征占地26.59公顷。计划2026年12月竣工投产。新建2×1200兆伏安主变压器,500千伏出线间隔2回,220千伏出线间隔8回,包含500千伏/220千伏架构,主变/HGIS设备基础,66千伏设备基础,全站暖通、水工、消防,建、构筑物等施工,以及对侧500千伏铝都变电站间隔扩建工程。
公司经营班子高度重视该项目实施,精心策划技术专题会,要求施工项目部以“标准化管理精进、安全质量管理精益、绿色环保施工精致”的工作理念,以总里程碑节点为管理目标,科学超前做好工程策划,确保高质量、超前完成投产目标。开工准备阶段,施工项目部充分研究霍林郭勒当地风土人情,从施工组织策划方案制定、专业班组人员准入、施工现场管理、机械设备工器具、草原防火物资储备等方面抢时间、抓进度,20天内完成6份施工方案编制与报审工作,人员准入完成70余人,各类专业机械、工器具全部到位,高效完成开工前各项前期准备工作。项目实施过程中,严格落实“三精管理”要求,标准管理方面严格落实标准化手册要求,下发各岗位管理职责通知红头文件文件10份,强调岗位职责落实。安全质量管理方面,施工项目部始终坚持安全教育现场化,每日站班会项目部全体管理人员、工作负责人必须同时参加当日站班会,同时全程佩戴远程安全行为监督执法记录仪。现场施工车辆全部安装OBD定位系统,实施掌握机械开停机及位置移动情况。通过以上措施,消除现场实际存在的薄弱环节,确保管理覆盖现场每个角落。针对现场施工可能遇到的典型风险,组织低压触电、冬季失温、草原火灾专项应急演练,提高应急处置能力。现场严格执行冬季混凝土施工措施,编制《混凝土冬季施工方案》,按照方案和现场实测混凝土养护情况,浇筑两天内强度至设计值的70%,达到拆模条件。(撰稿:刘华)
