瑞安公司承接的国网德州供电公司赵庄220千伏变电站综合自动化系统改造工程,历经多轮攻坚稳步推进,截至12月12日已全面完工,实现全站综自系统升级焕新。
本次改造工程施工难度大、安全风险高,面临多重核心挑战,站内老旧设备二次回路错综复杂,且缺乏原始设备图纸,需完成3000余根控制信号回路线芯的核对、拆除及新回路接入工作,接线核查与改造工作量极大;同时部分作业需在带电设备屏内开展,易出现误碰二次电、误跳闸等安全隐患,对施工精准度与安全管控提出严苛要求。
为高效破解难题、守住安全底线,项目部在德州供电公司检修中心协同配合下,多次深入现场开展全面勘查,梳理设备现状与回路关联,严格开展全流程风险辨识,针对性制定专项施工方案与安全管控措施;施工前全面落实技术交底、安全措施部署、工作风险告知、人员监护管理要求,全方位筑牢安全防线,全力保障施工零差错推进。
工程整体规划科学有序,分三阶段开展:
第一阶段(3月5日-5月1日):顺利完成220千伏华赵II线、华赵I线、II母PT线、I母PT线、母联线、赵苗线测控装置更换及送电恢复工作,各项设备运行稳定,为第二阶段改造奠定坚实基础。

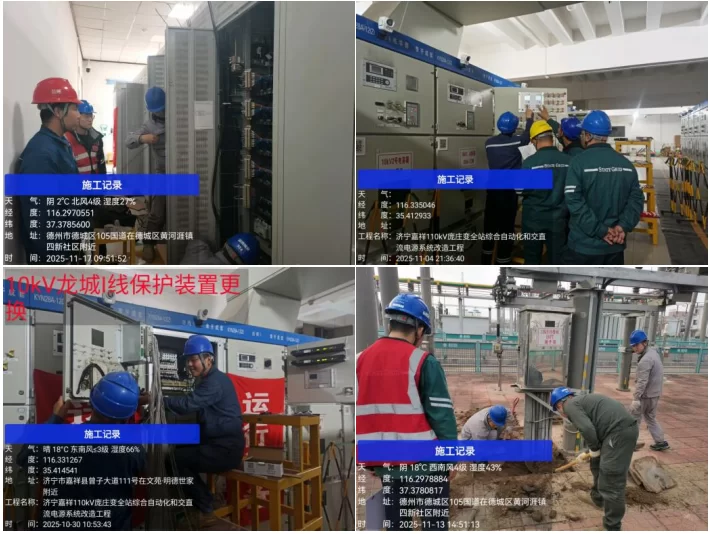

第二阶段(9月8日-11月20日):同步推进220/110千伏#1、#2主变及本体端子箱改造,完成110千伏赵王线、赵武线、赵湖线等12条线路,35千伏#1赵南线、#2赵南线等5条线路保护装置更换与送电恢复,新设备投运后运行状态平稳;期间同步开展电压并列调试,低频低压装置、故障录波器、对时保护系统调试,以及新后台系统搭建、调度数据网接线调试与对点工作,全面完善站内自动化运行功能。
第三阶段(11月20日-12月12日):收尾完善工作,有序推进静面地板安装、防火封堵、对时线敷设、地板修复、短电缆敷设及剩余二次接线改造,确保工程全环节闭环达标。
截至工程收官,已圆满完成220千伏/110千伏/35千伏共27条线路、分段保护及备自投装置更换,4台电容器保护装置升级工作,实现全站综合自动化系统全面升级,也为公司在综自改造方面积累了经验,有利于公司拓展变电站改造方面的业务。(撰稿:程国)
