2025年12月16日,瑞安公司所承接的青岛黄岛凤山(西郊升压)110千伏线路工程,顺利完成全长3.726公里的导地线架设及附件安装工作,为该工程后续的送电投运奠定了坚实基础。
本次工程全线共设置21基铁塔,划分为9个耐张段。其中,转角塔7基,直线耐张塔5基,跨越沈海高速1处,穿越10千伏线路4处、35千伏线路1处。
为保障工程的安全高效推进,项目部秉持提前谋划、精准施策的原则,项目部始终将安全管理放在首位,严格执行“两票三制”和现场安全管控要求。施工前,对所有参与作业人员进行了全面的安全技术交底和专项培训,重点强调高空作业、交叉跨越、设备操作等环节的风险点及防控措施,确保每个人都熟悉施工流程和安全规范。现场每个风险点都设置了专职监护人,对作业过程进行实时监督。同时,项目部还配备了完善的安全防护用品,为作业人员提供坚实的安全保障,实现了施工全过程“零事故、零违章”的安全目标。

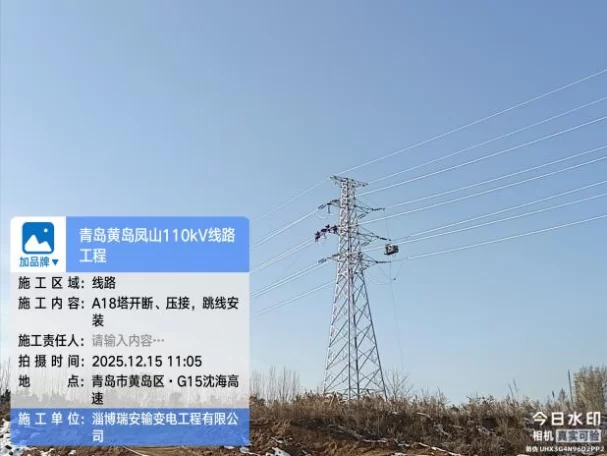

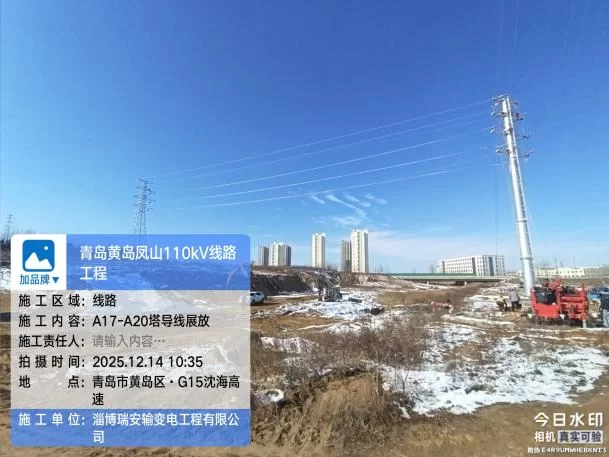

针对沈海高速跨越二级风险这一关键难点,项目部按照时间节点提前对进场道路、场地进行平整,省公司安监部、青岛供电公司领导全程现场监督。公司投入3个施工班组,共计70余名作业人员、10余名管理人员,在现场进行统筹协调。仅用时2天,便完成了封网、导地线架设、拆网的全流程作业,其高效优质的施工效率获得了业主的一致认可。
在跨越10千伏及35千伏线路时,项目部主动与业主及当地供电所进行沟通对接,多次开展联合现场勘查,精准制定停电施工计划,先后组织5次停电协调会,稳妥推进4处跨越架搭设与封网作业。在实施过程中,项目部严把质量关,严格按照设计规范和施工标准执行,确保绝缘子串组装整齐、金具连接牢固、螺栓紧固到位,保证了工程质量的优良。
此次导地线架设及附件安装工作的圆满完成,不仅展现了瑞安公司在输电线路施工领域的专业实力和技术水平,也为公司积累了宝贵的大型跨越施工经验。(撰稿:王震)
