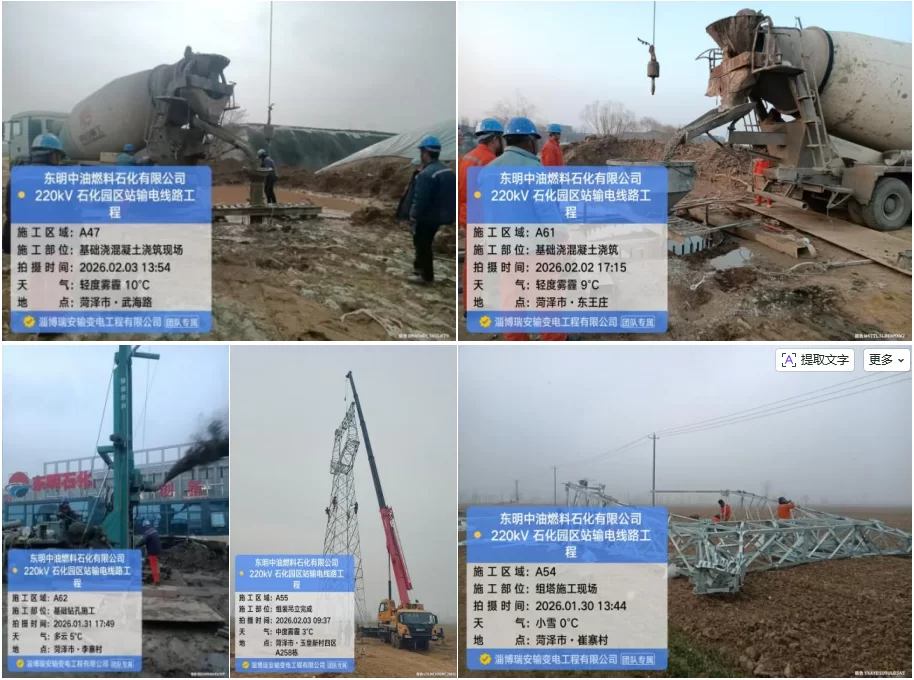

2026年2月3日,瑞安公司承接的东明中油燃料石化有限公司220千伏石化园区站输电线路工程迎来关键里程碑节点——全线95基铁塔基础浇制工作全部顺利完成,圆满达成基础施工100%进度目标,为工程后续推进按下“加速键”。截至目前,工程整体推进有序,铁塔组立已完成88基,完成率92.6%;架线施工累计完成15.96公里,完成率58.6%。基础工程的圆满收官,不仅大幅缓解了春节后复工的进度压力,更为工程按期投运筑牢了坚实根基。
本工程全线采用灌注桩基础,分为A、B两段,途经菏泽市牡丹区、东明县范围内的5个乡镇15个村。其中,A段起于500千伏桂陵站,止于220千伏新建园区站;B段起于220千伏新建园区站,止于220千伏武胜站。线路全长约27.3公里,共新建角钢塔89基、钢管塔6基。
工程施工期间,项目部始终将安全与质量置于首位,科学调配施工资源,强化现场管控力度。为高效推进施工进度,工程累计投入基础班组5支、组塔架线班组4支,并组建专业技术团队推行“一基一策划”模式,全程把控施工各环节。针对工程涉及的复杂跨越作业难点,安全高效完成跨越35千伏线路架线施工7次、跨越110千伏线路3次、跨越铁路1次——其中跨越110千伏线路作业作为危大工程,项目部专门编制专项施工方案并通过专家论证,施工过程中严格依照方案规范操作,全程安排专职安全员旁站监督,确保施工过程安全可控、在控,切实筑牢安全生产防线。同时,在质量管控方面,严格执行“自检、互检、专检”三检制度,加强原材料进场取样送检工作,重点把控基础钢筋笼成型、地脚螺栓定位等关键工序,保障基础施工质量达标。
施工期间,项目推进面临多重挑战。2025年12月至2026年1月,菏泽市重污染天气预警频发,先后两次启动重污染天气Ⅱ级应急响应,累计持续28天。按照应急响应强制性减排要求,商品混凝土供应全面中断,严重制约基础施工进度。为抢抓有限施工窗口期,项目部主动作为、科学施策,组织施工人员不畏严寒、昼夜奋战,推行夜间通宵作业模式,最大限度降低重污染天气对施工的影响,确保基础施工有序推进。同时,为加快铁塔组立进度,项目部增派2支组塔施工队伍共计70余人,优化施工流程、细化任务分工,仅用10天便高效完成11基铁塔组立,圆满达成春节前施工既定目标。此举不仅规避了春节复工后基础及组塔施工受春播、农田灌溉等因素的制约,更有效节约了青苗赔偿支出,实现施工进度与成本管控“双提升”。(撰稿:王晓坤)
