2026年4月,瑞安公司承建的东明中油燃料石化有限公司220千伏石化园区站输电线路工程跨越架线施工迎来集中攻坚期,项目团队连续作战、高效转场,精准攻克多条线路停电、濮新高速跨越等多重施工任务,在密集工期与复杂工况下圆满完成关键节点,顺利实现全线贯通,为工程后续竣工验收、按期投运筑牢坚实基础。

该工程线路总长27.3公里,共规划建设铁塔95基,项目建设过程中涉及跨越铁路、高速公路、省道、河流及110千伏、35千伏、10千伏和0.4千伏电力线路等50余处。
另外还涉及到500千伏桂陵站和220千伏武胜站构架导地线进站施工,经过与山东超高压公司和菏泽供电公司的积极对接、密切沟通,4月3日,本线路工程A段完成500千伏桂陵站220千伏构架导地线挂设作业。4月10日,完成B段线路进220千伏武胜站构架挂设作业。

4月13日-15日,A6-A10线路导地线施工,35千伏高庄II线停电时间短,项目克服民事阻挡、工期紧等原因完成跨越1条35千伏、1条10千伏、1条0.4千伏线路停电架线施工。

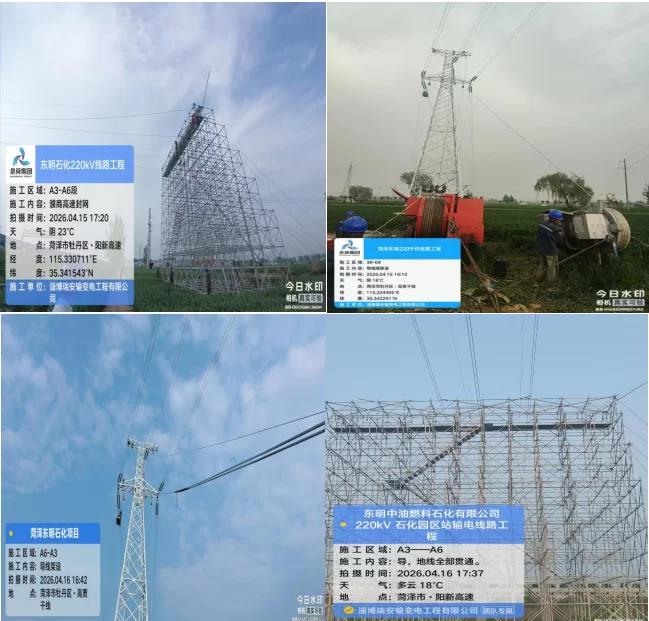

4月16日-18日,A3-A6线路导地线施工,跨越的35千伏高庄I线停电,与濮新高速和1条10千伏线路同档跨越施工。经过连续数日与高速方及交通运输管理单位努力沟通和协调,此次原计划跨越濮新高速时间由原来的3天改为了4月16日1天,施工项目部经周密策划,加班加点提前完成牵张场的布置和封网等准备工作。施工当日两场降雨又带来了难题,全体施工人员不畏阴雨、冒雨作业,工序衔接紧凑,于4月16日17时30分顺利完成全部架线施工任务,实现本次跨越施工“当日完工、高效收官”。
4月15日-17日,A30-A35段导地架设同步推进,施工强度再创新高。同步开展并完成了35千伏武庄线停电、110千伏武广线带电跨越架线施工,项目部科学统筹、优化资源配置,人员监护到位,各项跨越和封网措施到位,于4月17日19时40分完成该段架线任务,由此本工程实现全线贯通。
本次13日-18日跨越施工累计投入施工人员86人、管理人员17人,调配伞形跨越架5台,汽车吊6台,牵引机、张力机各2台。
