瑞安公司:国网德州龙门220千伏变电站 综合自动化系统改造工程稳步推进

发布时间:2026-04-27

浏览次数:10次

瑞安公司承接的国网山东德州供电公司龙门220千伏变电站综合自动化系统工程,对全站核心二次系统进行了全面升级,涉及设备包括:#2主变保护装置,220千伏、110千伏、35千伏电压并列装置,220千伏德龙线、龙平线、龙陶线母联测控装置;#1、#2主变测控装置,110千伏龙发线、汉源线、母联等11台测控装置,6台公用测控装置;35千伏龙联线、龙东Ⅰ线、龙福线等7条线路的保护测控装置,35千伏分段测控装置2台、电容器保护测控装置3台、站用变保护测控装置1台,以及低频低压减载装置、小电流接地选线装置、全站时间同步装置、二次设备在线监视系统、电能质量在线监测装置。同时,工程还同步完成了全站监控屏的更换工作。

本次改造工程施工难度大、安全风险高。一方面,站内老旧设备的二次回路错综复杂,且缺乏原始设备图纸,需人工精准核对、拆除4000余根控制信号回路线芯,并完成新回路接入,接线核查与改造的工作量极大;另一方面,部分作业需在带电设备屏内开展,极易引发误碰二次电、误跳闸等安全隐患,对施工精准度和安全管控提出了严苛要求。



为此,项目部多次深入现场开展全面勘查,精准梳理设备现状与回路关联关系,严格开展全流程风险辨识,针对性制定专项施工方案与安全管控措施;施工前全面落实技术交底、安全措施部署、工作风险告知及人员监护管理要求,全方位筑牢安全防线,确保施工零差错推进。

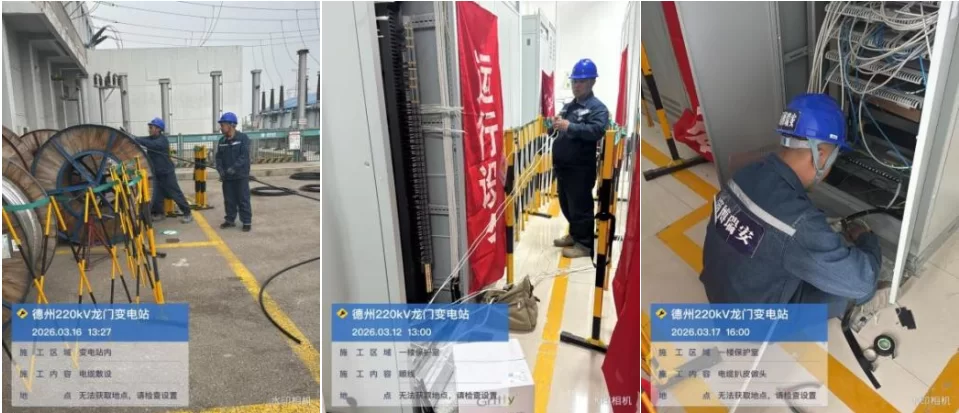

3月人员进场以来,项目团队顺利完成一体化电源开孔作业,全站新增的一万米电缆已全部敷设到位,二次控缆接线施工等前置工作也同步推进。本工程采用分阶段有序施工的科学方案,共分为三个阶段实施。截至目前,3月6日启动的第一阶段施工已全部完工,成功完成#2主变保护测控装置、各级电压并列装置、多条线路测控装置、公用测控装置及35千伏8个间隔保护测控装置的更换工作,同时完成直流相关保护屏改造,设备运行状态良好,为后续第二、第三阶段施工的平稳推进奠定了坚实基础。(撰稿:王申)
