发布时间:2026-04-27
浏览次数:11次
4月25日,由瑞安公司承建的蒙东通辽霍林河南500千伏变电站新建工程,顺利完成220千伏区设备基础与主变基础施工。该工程规划新建2台1200兆伏安主变压器,500千伏出线间隔2回,220千伏出线间隔8回,主变低压侧配套无功补偿设备,征占地总面积达26.59公顷。工程内容涵盖500千伏/220千伏架构、主变/HGIS设备基础、66千伏设备基础的建设,以及全站暖通、水工、消防系统和各类建构筑物的施工,同时包含对侧500千伏铝都变电站的间隔扩建工程。项目计划于2026年12月底实现投产。
自3月13日复工以来,施工项目部编制了《蒙东通辽霍林河南500千伏变电站新建工程土建工程大干100天通知及策划方案》,经公司审批后正式下发执行。项目整体采用“两班倒”运转模式,具体为早六点开工、下午六点收工,晚七点开工、十一点半收工。现场投入挖掘机5台、汽车吊3台、自备吊1台、装载机2台,作业班组210人,管理及技术人员35人,保障各工序高效推进。截至4月27日,220千伏区HGIS设备基础142个全部完成,完成率100%;厂区8个建筑物的73个基础全部完成,完成率100%;消防主管道埋设1413米全部完成,完成率100%;排水管道敷设2619米全部完成,完成率100%;主变基础完成4个,完成率70%;消防水池完成50%;站内道路完成40%。累计完成钢筋绑扎300吨、模板制作安装6800平方米、混凝土浇筑1600立方米。

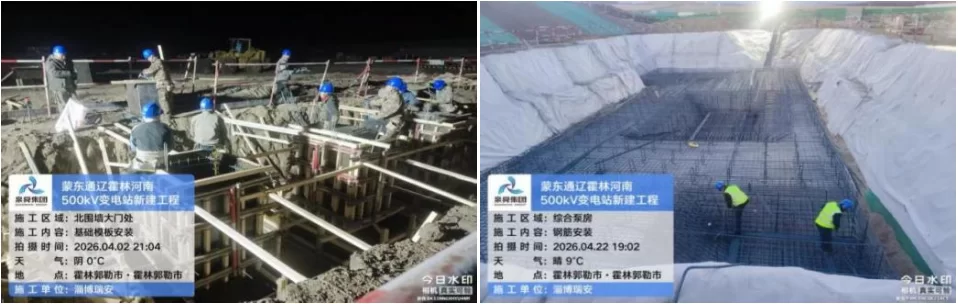

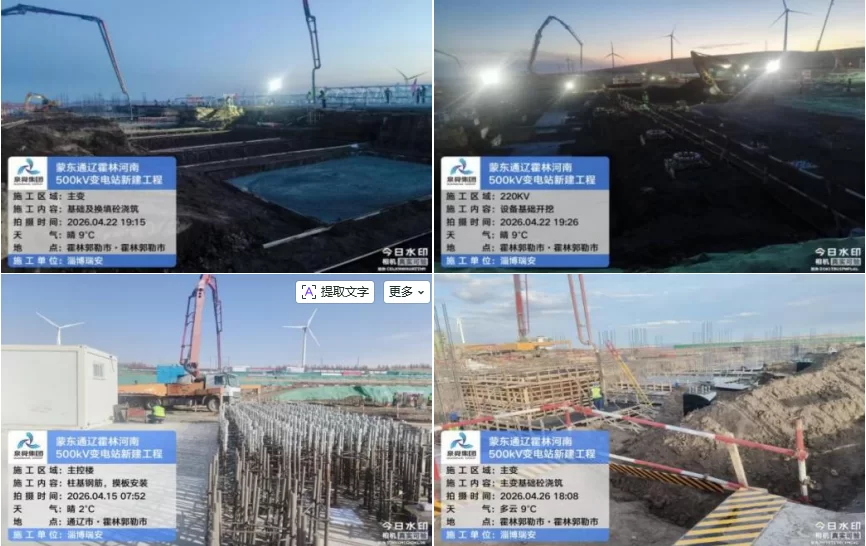

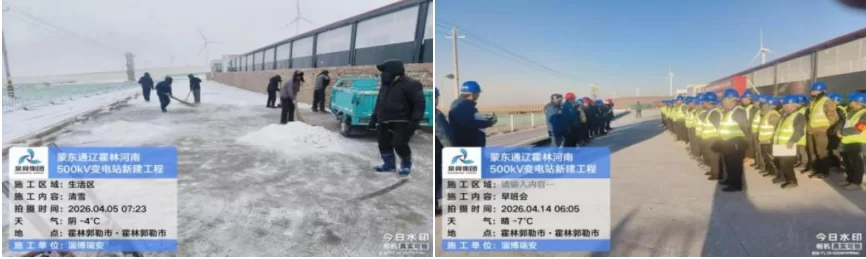

施工项目部深入落实“五个把关”要求,严格遵循复工“七步法”流程,对复工条件开展“地毯式”核查,组织返岗人员完成安全培训与“收心”考试,全面复核特殊工种作业资质及大型施工机械保养情况,精准排查临时用电隐患,并组织触电、冬季失温、草原火灾专项应急演练,切实提升应急处置能力。在220千伏区施工现场,作业人员分工协作、规范操作,有序推进钢筋模板安装、混凝土浇筑、预埋件焊接等作业。500千伏区施工现场正开展架构吊立作业,由于该阶段需频繁、大量使用大型吊装机械,现场安全管控风险显著提升。针对这一情况,项目部将安全工作重心聚焦于吊装环节,对现场特种车辆作业情况进行细致严格检查,科学规划作业区域与行车路线,规范落实车辆接地要求,密切监控吊车伸缩角度,确保吊装作业全程可控、在控。对于HGIS设备基础预埋件安装涉及的切割、焊接等动火工序,因变电站地处林草区,动火管理要求尤为严格。项目部严格按规定办理动火作业票,设置专责监护人,配齐灭火器材,采用围挡对作业面与周边区域进行硬隔离后再开展动火工作,从源头上防范火灾等安全隐患。
下一步,项目部将紧盯投运目标,以挂图作战的方式,严格落实“大干100天”策划方案,完成500千伏区HGIS设备基础施工及66千伏区设备与构支架基础建设,确保6月20日HGIS设备进场、7月10日主变进场的节点目标顺利达成。(撰稿:刘华)
