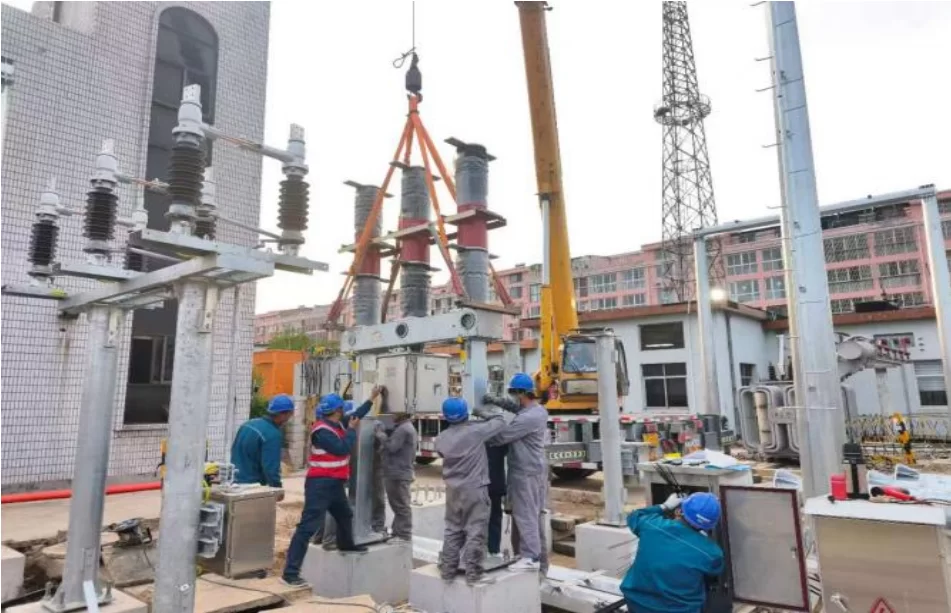

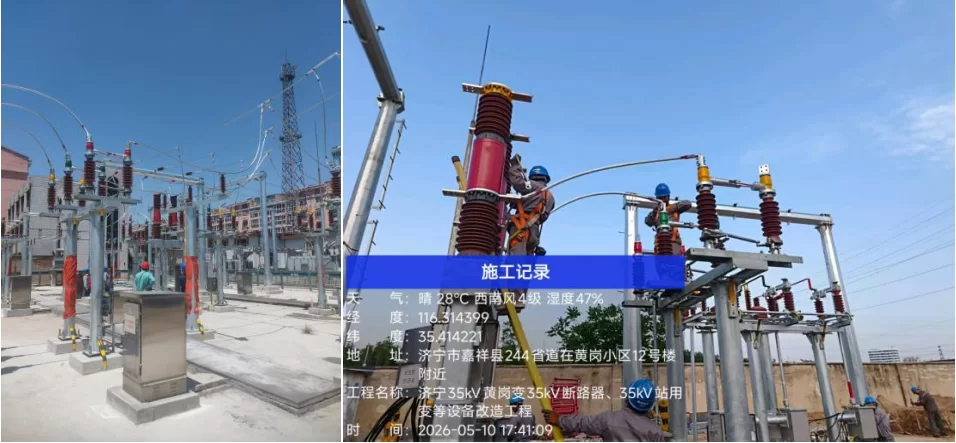

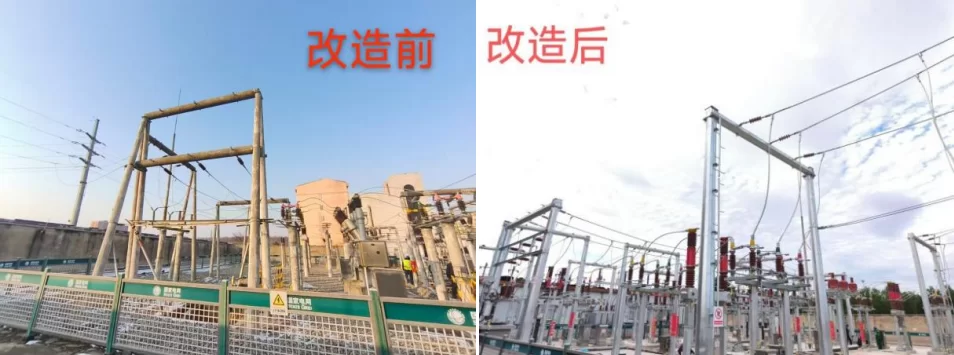

2026年5月28日10时,35千伏黄岗变电站II段母线及全部附属设备成功恢复送电。经现场核查,一次、二次系统核相工作均合格,继电保护各项运行数据精准无误,全站设备运行平稳正常,顺利完成并网投运。至此,瑞安公司承接的济宁35千伏黄岗变电站35千伏断路器、35千伏站用变压器等设备改造工程全面竣工,较原定6月9日的计划投产时间提前13天完成全部建设任务。
本次改造针对站内户外老旧设备运行年限长、绝缘水平下降、机构老化、安全隐患突出等问题,对全站室外一次设备实施全面拆旧换新升级。工程共拆除35千伏户外敞开式断路器5台、隔离开关12台、避雷器3只、电压互感器2台、熔断器3只、站用变1台、柱上跌落保险3只、户外开关端子箱5只、户外PT端子箱1只、10千伏无功补偿装置1套;安装35千伏户外敞开式断路器6台(新增1台)、隔离开关14台(其中不接地10台、单接地2台、双接地2台)、避雷器12只、电压互感器6台、熔断器6只、站用变1台、柱上跌落保险3只、户外开关端子箱5只、户外PT端子箱1只、10千伏无功补偿装置1套,改造控制电缆约5.6千米。


工程于2026年1月10日开工。施工期间,项目团队充分借鉴公司此前临沂110千伏朱保站、济宁110千伏市中站等变电站间隔改造工程的成功经验,科学统筹施工节奏,围绕关键线路持续优化方案,精准衔接土建施工与电气安装工序,并通过明确节点工期、合理配置人财物资源、每日跟踪进度等措施,高效推进各项建设任务。
相较于常规变电站改造项目,本次室外设备拆旧换新工程通过实施施工前安全评估、人员分工规划、按流程拆旧换新、完工调试测试等精细化管控,并结合现场实际动态优化施工方案,有效提升了户外土建施工与高压电气安装环节的作业效率,在确保现场安全与施工质量双达标的前提下,实现工程提前竣工投运。(撰稿:徐先军)
