2026年6月6日,瑞安公司承接的东营垦利徐王110千伏新建变电站站内电气设备全部就位并完成安装。
本次电气安装范围主要包括:50兆伏安三绕组有载调压主变压器2台、110千伏GIS组合电气设备6组、10千伏电容补偿设备4套、接地变消弧设备2套、高压开关柜37面及保护控制屏54面。

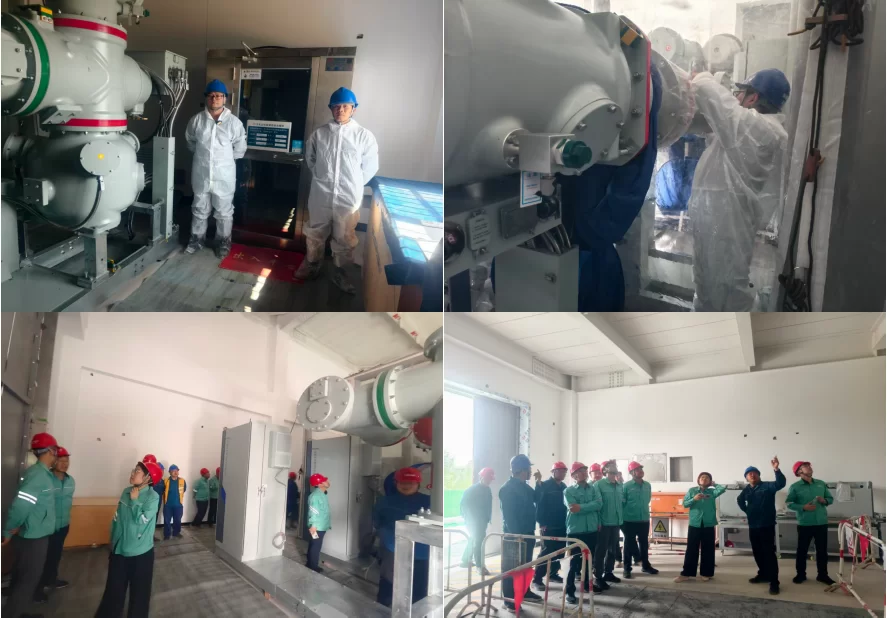

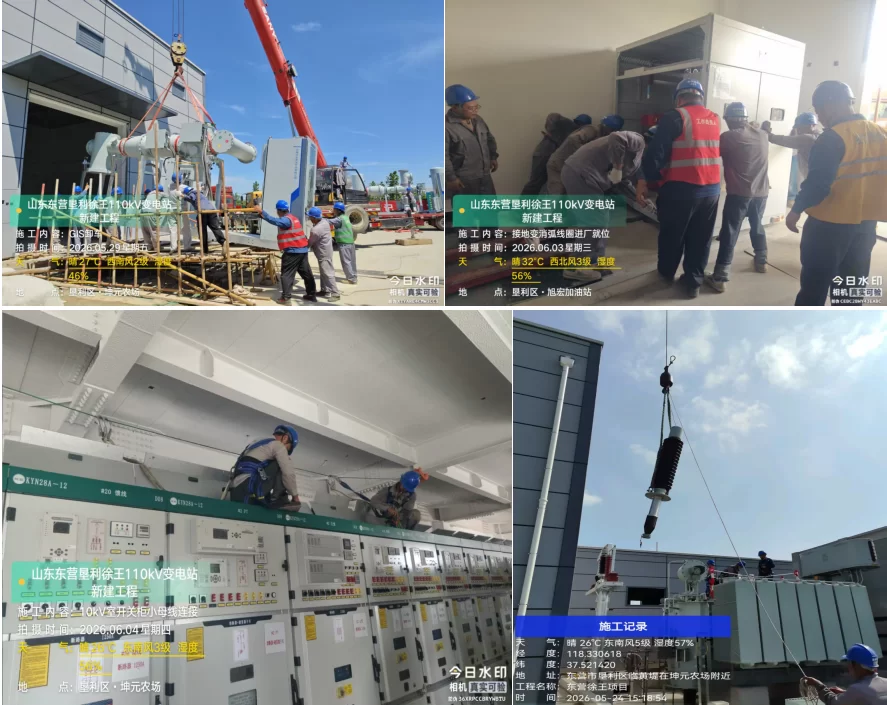

该项目于2026年5月19日顺利通过电气安装前专项验收,土建主体结构施工同步圆满收尾,工程正式由土建施工阶段转入电气设备安装阶段。自5月23日起,主变配件、高压组合电器、电容设备、消弧设备、高低压柜、控制保护屏等各类设备陆续进场并启动安装。施工现场全程安排专人盯守监护,划分独立作业区域,实施闭环管控,实时排查安全隐患,确保各项施工安全、有序推进。在高压设备安装关键环节,施工团队严格遵循国网山东省电力公司GIS设备安装质量提升专项行动实施方案,以及《电气装置安装工程高压电器施工及验收规范》《国家电网公司电力安全工作规程(电网建设部分)》等权威规范要求,对110千伏GIS设备采用无尘化安装作业,细致完成设备清洁、母线对接、间隙校准等工作。其中母线对接环节严格执行规范:法兰对接前确保各法兰面、密封槽、密封圈光洁无损伤;合拢前清洁母线筒并均匀涂抹密封剂;对接过程中测量法兰间隙保证均匀;螺栓紧固使用力矩扳手确保力矩值符合要求。仅用2天时间,便高质量完成全部母线对接工作。


变电站电气设备安装工作顺利完成后,下一步将陆续推进设备接地安装、半绝缘管母线安装、母线桥安装、主变引线架设、高低压电缆铺设接线等剩余施工内容,为后续设备调试及整体送电投用筑牢坚实基础。(撰稿:朱林峰)
