粽叶飘香迎端午,施工一线正酣时。端午假期期间,瑞安公司承建的内蒙古霍林河南500千伏变电站新建工程与赤峰东山铝业220千伏送出工程(间隔扩建)项目部全体参建人员放弃休假,坚守施工一线,抢抓建设黄金期,用汗水与担当诠释了“舍小家、为大家”的奉献精神。

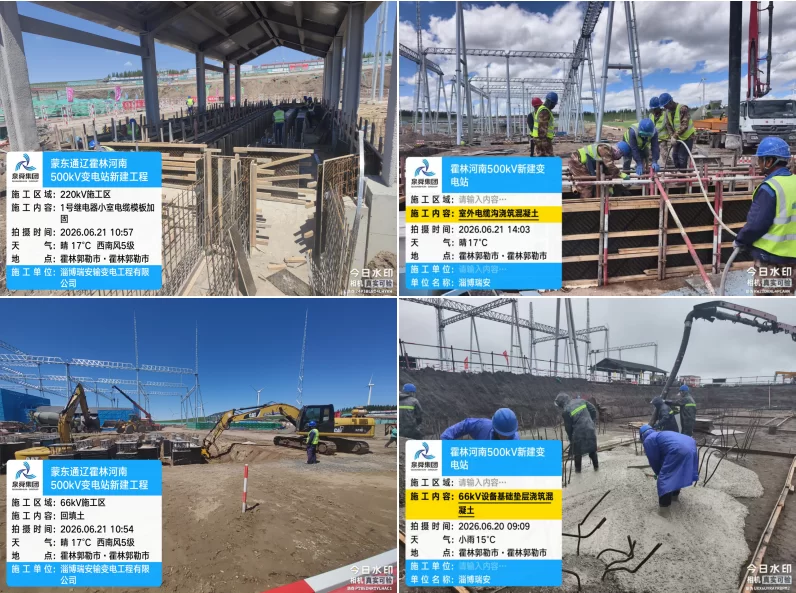

在霍林河南500千伏变电站新建工程现场,一派热火朝天的忙碌景象。为确保工程节点目标顺利实现,项目部科学统筹关键工序,180名施工人员与挖掘机、装载机等大型机械设备协同作业,管理人员全程旁站监督,严格落实安全与质量管控。目前,各项作业正紧张有序推进:66千伏设备基础浇筑完成50%,主变防火墙浇筑完成80%;220千伏区及500千伏区室外电缆沟钢筋绑扎分别完成80%和60%;消防水池钢筋绑扎完成80%、模板安装完成60%;站内护坡修整与路基整理同步开展,为后续主体设备安装打下坚实基础。

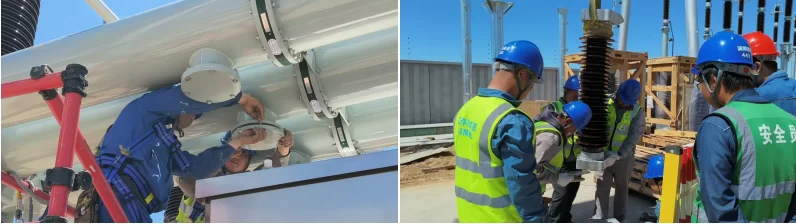

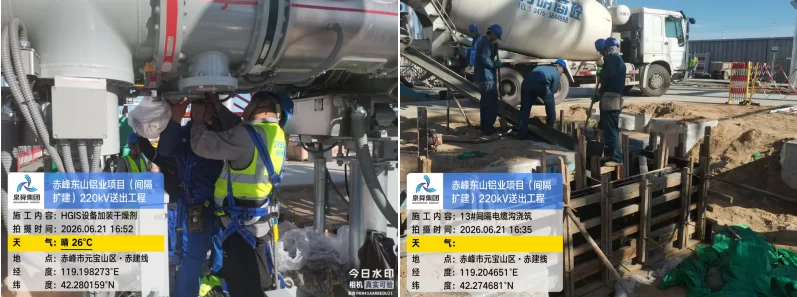

与此同时,作为瑞安公司在内蒙古区域落地的首个计划投产重点电力项目,赤峰东山铝业220千伏送出工程(间隔扩建)正锚定“6·30”按期投产核心目标开展集中攻坚。项目部科学调配人力物力,统筹推进土建与电气交叉协同作业:土建班组精准完成13#间隔设备区基坑回填,组建攻坚小组高效推进电缆沟垫层浇筑、钢筋绑扎及整体浇筑全流程,并高质量完成5#间隔避雷器、互感器支架保护帽浇筑;电气专业增配30余名作业人员,顺利完成5#间隔互感器、避雷器吊装及HGIS成套设备就位安装,第一时间开展管路连接、真空抽注等后续工序,全方位保障安装施工质量。
两个项目的全体参建人员顶烈日、战酷暑,发扬“特别能吃苦、特别能战斗”的铁军精神,保质保量完成既定施工进度。赤峰东山铝业项目的优质高效推进,不仅是瑞安公司深耕内蒙古电力市场、打响属地经营开局之战的关键一役,更将以首个投产项目的标杆成效,为公司在内蒙古市场开好头、起好步、树标杆奠定坚实基础。(撰稿:刘华、王一)
