瑞安公司:泰安农大110千伏变电站进入电气攻坚阶段

发布时间:2026-07-14

浏览次数:8次

2026年7月10日,瑞安公司承建的泰安农大110千伏新建变电站工程再迎重要施工节点,站内所有一次设备已全部就位,项目核心电气安装施工正式进入攻坚阶段。

本次泰安农大110千伏变电站电气安装工程的主要配套设备包括:2台50兆伏安三绕组有载调压主变压器、8组110千伏GIS组合电器设备、4组10千伏电容补偿装置、2套接地变消弧成套设备,以及40面高压开关柜、54面保护控制屏。

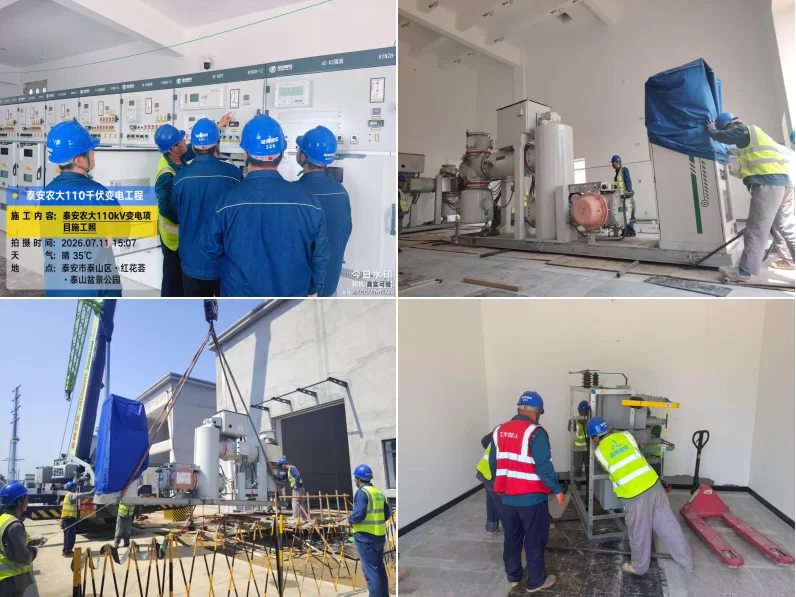

2026年6月22日,该变电站顺利完成土建与电气施工转序交接验收,正式进入电气设备施工的核心攻坚阶段。自6月23日起,电气班组进场,项目开启设备集中进场施工作业模式,主变压器、110千伏GIS组合电器设备、电容补偿装置、高压开关柜、保护控制屏等全套核心电气设备分批陆续运抵施工现场,多专业施工队伍同步开展协同作业,截至目前,全部电气设备就位工作已完成。

施工全过程中,项目部提前策划,坚持安全与质量双底线、创优与提质双目标,严格遵循国网优质工程建设标准,构建了全流程闭环施工管控体系。项目以创建优质电网工程为核心导向,细化制定专项质量管控方案,完成标准工艺的培训交底,严格落实GIS设备无尘安装要求,防尘棚、风淋室等防尘措施均在现场严格执行,并细化落实到每个施工环节;同时建立作业风险分级管控机制,从人员、设备、工序、环境多维度筑牢安全、质量双重防线,严控施工工艺偏差、杜绝质量隐患,确保所有施工作业合规规范、工艺达标、品质优良,保障项目建设平稳高效推进。



下一步,项目部将严格对照优质工程验收规范开展设备接地施工、GIS设备对接、母线桥组装、主变安装、高低压电缆铺设及二次接线等作业,逐道工序把控施工质量,逐项细节打磨工艺水准,持续完善站内全系统施工建设,为后续工程收尾、调试投运筑牢关键基础,全力打造国网优质工程。(撰稿:张帅)
