发布时间:2026-07-28
浏览次数:10次
瑞安公司承接的山东威海文登南部网架优化35千伏线路新建工程杆塔基础项目,攻坚克难,稳步突破属地协调与施工难题,有序推进现场施工。
本工程共需新建89基杆塔,其中双回角钢塔84基、单回角钢塔3基、单回钢管杆2基;新建架空线路总长23.24千米,包括双回架空线路22.32千米、单回架空线路0.92千米;配套新建电缆线路0.74千米,包括双回电缆0.56千米、单回电缆0.18千米。
本工程属地环境复杂,民事协调涉及4个乡镇、23个行政村,施工跨度大;年后恰逢各村村委换届竞选关键阶段,叠加历史占地矛盾等诸多不利因素,属地征地、青苗补偿及进地协调阻力较大。为此项目部主动靠前、积极作为,科学调整工作思路,持续对接属地乡镇政府,常态化推进多方沟通协调。在村委换届的特殊窗口期,抢抓工作空档、实现精准突破,高效完成沿线4个乡镇、23个行政村、89基杆塔基础复测及全部点位永久占地的前期协调评估工作。截至2026年7月26日,已顺利完成张家产镇、侯家镇共计66基杆塔基础永久占地及青苗赔偿工作。

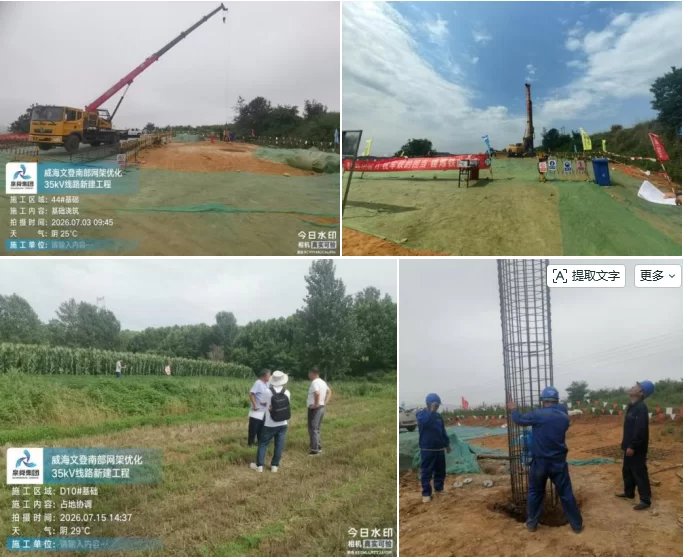

施工方面,因山地地形复杂,完成地表清理、修路等工作后遭遇岩石地质,项目部积极协调设计单位与业主,更换适配施工机械,已完成3基杆塔基础混凝土浇筑施工。
下一步,项目部将持续对接属地单位与政府,加大属地攻坚力度,细化施工组织方案,充实施工力量,抢抓当前有利施工窗口期,压实现场安全质量管控责任,稳步推进剩余杆塔占地协调、青苗赔付及基础施工任务,全力加快项目建设进度。(撰稿:孔凡亭)
