发布时间:2026-08-11
浏览次数:8次
8月9日,瑞安公司承建的蒙东通辽霍林河南500千伏变电站新建工程,完成#2主变本体就位。本工程新建2×1200兆伏安主变压器2台,500千伏出线间隔2回,220千伏出线间隔8回,主变低压侧配置无功补偿设备 ,征占地26.59公顷。包含500千伏/220千伏架构,主变/HGIS设备基础,66千伏设备基础,全站暖通、水工、消防,建、构筑物等施工,以及对侧500千伏铝都变电站间隔扩建工程。计划2026年12月底投产。

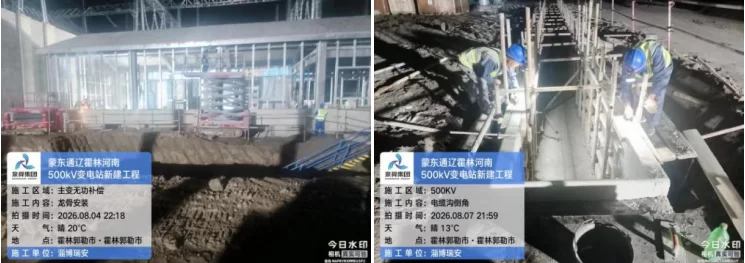

自7月10日起,6台主变压器、HGIS、绝缘子、管母线、保护屏等设备陆续运抵现场交货,电气工作人员按计划有序开展各区域安装作业,标志着本工程由土建向电气的转序工作陆续启动。为节约工期、顺利完成转序,施工项目部根据下发的《蒙东通辽霍林河南500千伏变电站新建工程土建工程大干100天的通知及策划方案》,狠抓土建各环节施工管控,有力推进工程按计划稳步实施。项目刚性执行早六点开工、下午六点收工,晚七点开工、十一点半收工的作息安排,并在高温时段灵活调整作业时间,确保工程实现“两班倒”连续运转。

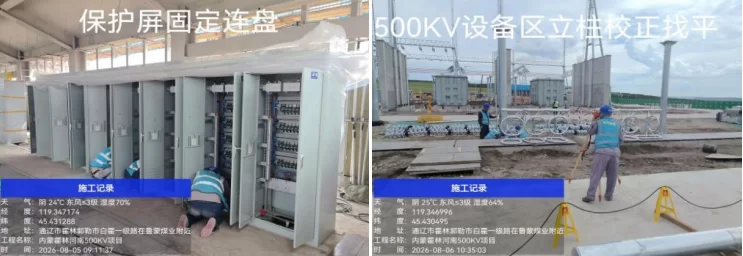

下发进度责任清单,严格落实“当日进度责任制”,提升进度管理精细化水平。对220千伏施工区、66千伏及主变区、500千伏施工区、围墙及排水沟辅助设施施工区共5个施工区实行网格化、班组化管理,切实做到每日“工完、料尽、场地清”。通过合理统筹整体施工布局,细化作业安排,科学调度资源投入,优化作业流程,保障工程按计划稳步推进。

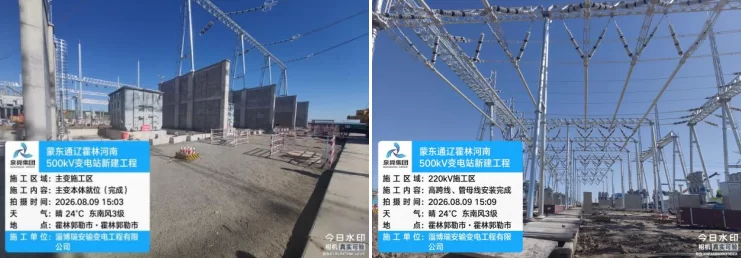

截至目前,500千伏区域高跨线和管母线、继电保护小室主体、设备基础、室内外电缆沟已完成100%,HGIS本体就位完成100%;主变系统#2、#3主变本体就位完成;220千伏区域高跨线和管母线、继电保护小室主体及室内外电缆沟完成100%;66千伏区域架构及设备基础施工完成80%;围墙基础完成100%,站内道路基层完成90%,各项进度指标均稳步推进。
下一步计划为9月底完成全部土建工作,电缆支架、主变附件安装及辅助工作完成100%,高低压电缆敷设、接线完成80%。项目部将持续强化现场安全与质量管控,紧盯关键工序,全力保障年底投产目标顺利实现。(撰稿:刘华)
