瑞安公司:东明中油燃料石化有限公司220千伏园区站 输电线路工程电缆段敷设稳步推进

发布时间:2026-08-18

浏览次数:7次

瑞安公司承接的东明中油燃料石化有限公司220千伏园区站输电线路工程,电缆段敷设作业正有序推进,即将实现全线贯通,为后续系统调试与送电工作创造了有利条件。

本工程新建单回电缆路径总长2.42千米,其中电缆沟段2.385千米,跨河桁架段0.035千米;全线设置4座中间接头井,线路起止两端采用钢管杆。工程采用交联聚乙烯绝缘(XLPE)铜芯电力电缆,规格为1×2500平方毫米,电缆总工程量为7705米。

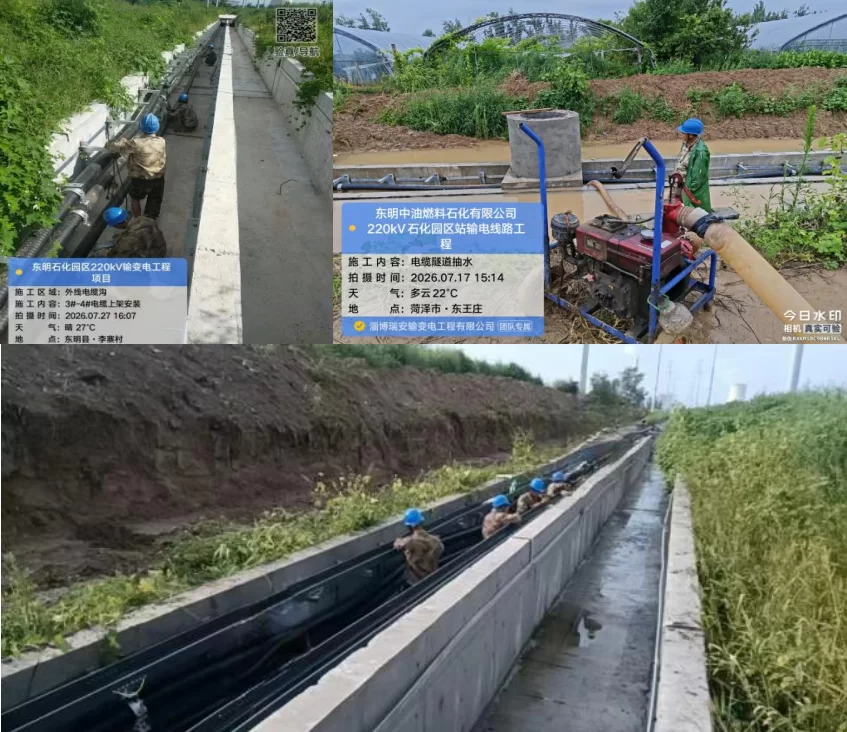

项目于6月10日进场施工,项目部从技术管理、分包管控、资源调配等方面统筹安全、质量与进度工作,合理配置管理人员、作业班组及施工机械设备,截至当前已累计完成电缆敷设6150米。

施工全过程中,项目部从严落实各项现场管控措施。防盗管理方面,划分责任片区,实行24小时分段值班值守,落实定点定人巡逻制度,严防已敷设电缆失窃;质量管控方面,严格执行专项施工方案,对分包作业实施全过程监督:电缆敷设期间实时管控牵引拉力与电缆弯曲半径,敷设前后开展绝缘检测,杜绝电缆出现机械损伤;规范完成电缆沟、接头井内的电缆固定,同步落实标识、接地等配套施工。针对台风、暴雨等极端天气,现场提前配齐抽排水机具,及时处置电缆沟、接头井内的积水,先后顺利完成两次台风应急处置,规避了积水内涝对现场已完工电缆的安全隐患。



现阶段电缆敷设的主体工作量已基本完成,电缆段即将实现全线贯通。根据施工计划,项目定于8月30日至9月8日开展系统调试及送电作业。下一步,项目部将继续压紧压实安全质量责任,高效推进剩余电缆敷设、电缆接头制作、电气交接试验等关键工序,同步完成资料整理归档与成品防护工作,保障线路按期投运。(撰稿:王晓坤)
