瑞安公司:1000千伏鄂尔多斯站电缆通道完善化大修项目顺利开工

发布时间:2026-08-25

浏览次数:10次

2026年8月23日,瑞安公司承接的国网内蒙古超特高压公司1000千伏特高压鄂尔多斯站电缆通道完善化大修工程正式开工。本工程主要施工内容包括:对站内总长约4200米的全部电缆沟开展电缆规整、绑扎以及防火涂料涂刷作业;对3条一体浇筑式电缆沟实施顶盖拆除、整体加高及重新浇筑施工,同步完成钢筋施工、土建修复、破损绿化草皮恢复、垃圾清运等配套工作;为4条浇筑式电缆沟两侧开孔,新增安装铸铁井盖8处;对站内所有电缆沟的防火隔板、防火墙进行拆除清运与更新,并完成全站电缆沟盖板的统一更换升级。

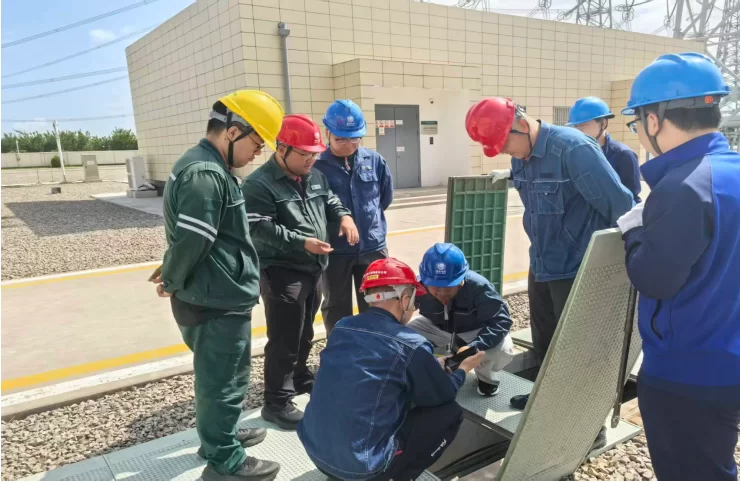

本工程作为在运特高压站内改造项目,具备电压等级高、近电作业风险大、技术标准严苛、现场准入流程严格、施工组织难度大等特点。项目开工筹备阶段,在公司领导的统筹带队下,项目团队提前驻守现场,积极对接业主、监理及驻场专工,全面落实了施工人员进场备案、工器具校验、检测资料收集归档等前期工作,有序推进开工资料的编制、内部复核及报审流程。针对施工现场距离驻地和总部达900余公里、多方签字流程繁琐、跨区域协调难度大等实际困难,项目全员分工明确、攻坚克难:白天对接各方完成资料签字确认,夜间往返赶路补齐手续,经过一周连续奋战,圆满完成全部进站施工手续办理,为工程顺利开工、稳步推进奠定了坚实基础。

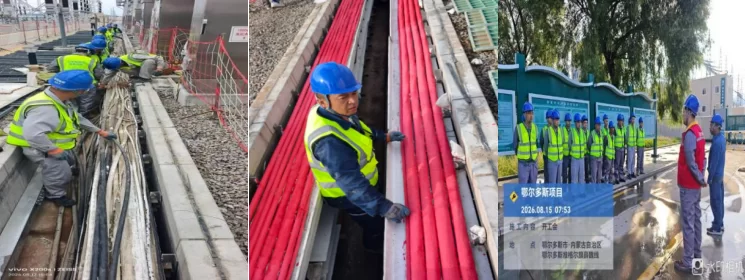

进场施工以来,项目部科学编排施工计划,持续优化作业工序,合理调配人员、机械设备及各类施工资源,稳步推进现场施工。目前,站内电缆沟清理工作正有序开展,其中试点段已完成500米,施工质量得到了业主、检修及运维单位的充分认可。下一步,项目部将严格执行特高压施工现场管理规定,常态化落实每日安全技术交底制度,层层压实各岗位安全、质量主体责任,确保工程于10月30日达到验收条件。(撰稿:邹宏伟)
