瑞安公司:济南盛福 110千伏变电站 电气安装工程高效进行

发布时间:2026-08-31

浏览次数:13次

2026年8月16日,由瑞安公司承接的济南盛福110千伏变电站电气安装工程正式进场施工。瑞安公司负责该新建变电站内全部电气设备的安装与调试工作,施工范围涵盖主变压器及附属设备、GIS设备、高低压开关柜、二次保护柜、电容器组、电抗器组、小电阻接地成套装置,以及全站一、二次电缆敷设安装等全部电气施工内容,同时承担三座对侧变电站的配套保护改造施工任务。

本项目受土建施工作业面狭窄、交叉施工复杂度高等因素影响,整体工期压力集中在电气专业施工环节。为保障项目高效开工、有序推进,项目部提前谋划、前置筹备,自8月5日起全面开展开工准备工作,先后完成专项施工方案编制报审、施工人员与机械设备资质报批、现场实地勘察、国网济南市公司人员准入培训及考试等一系列前期工作。施工期间,项目部始终坚持“安全第一、质量为本、进度可控”的原则,主动对接总包、设计、土建分包等各参建单位,积极协调化解现场施工难点,在有限作业条件下抢抓有效施工窗口期,稳步推动各项施工任务有序落地。

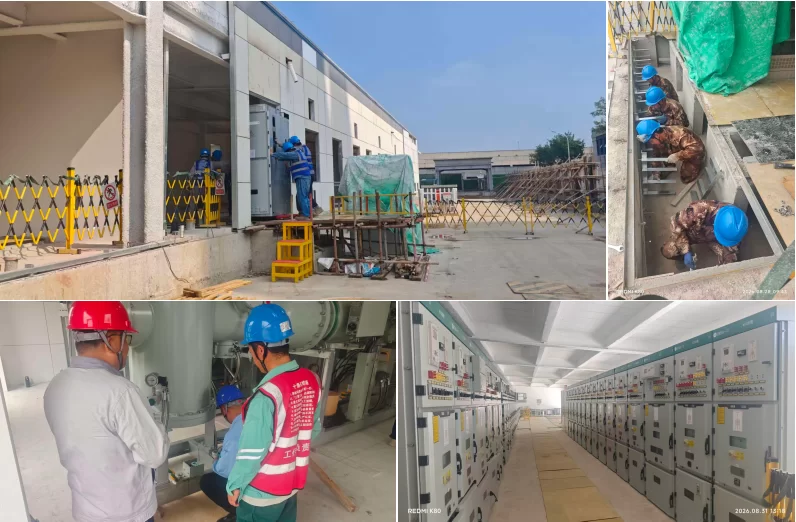

目前已顺利完成2台110千伏主变及全套附件的就位安装,完成44面10千伏高压柜、50面二次柜的精准就位安装,以及2组电容器、2组电抗器、2套小电阻接地设备的安装作业;同步完成了站内8个间隔GIS设备的室内就位、各类表计校验及油气样取样送检等关键工序。

下一步,项目部将紧盯施工节点、严控安全质量、细化施工计划,全力加快工程建设进度。计划10月中旬完成电缆支架安装、一二次电缆敷设、GIS设备就位安装、一二次设备调试试验等全部电气施工任务,10月底全面完成三座对侧变电站保护改造工作以及变电站整体送电任务。(撰稿:孙玮)
