瑞安公司:东明中油燃料石化有限公司 220千伏石化园区站输电线路工程送电成功

发布时间:2026-09-15

浏览次数:16次

2026年9月8日19时,由瑞安公司承建的东明中油燃料石化有限公司220千伏石化园区站输电线路工程一次性送电成功,标志着项目正式竣工投产,转入运行阶段。

该工程线路总长29.72公里,包含2.42公里单回电缆段27.3公里架空线路,全线新建铁塔95基。线路分为A、B两段,途经菏泽牡丹区、东明县5个乡镇15个行政村,需要跨越铁路、濮新高速、多条省道、河流以及50余处各级电力线路,整体交叉跨越密集、施工环境复杂、民事协调难度大,属于当地重点重难点输变电工程。

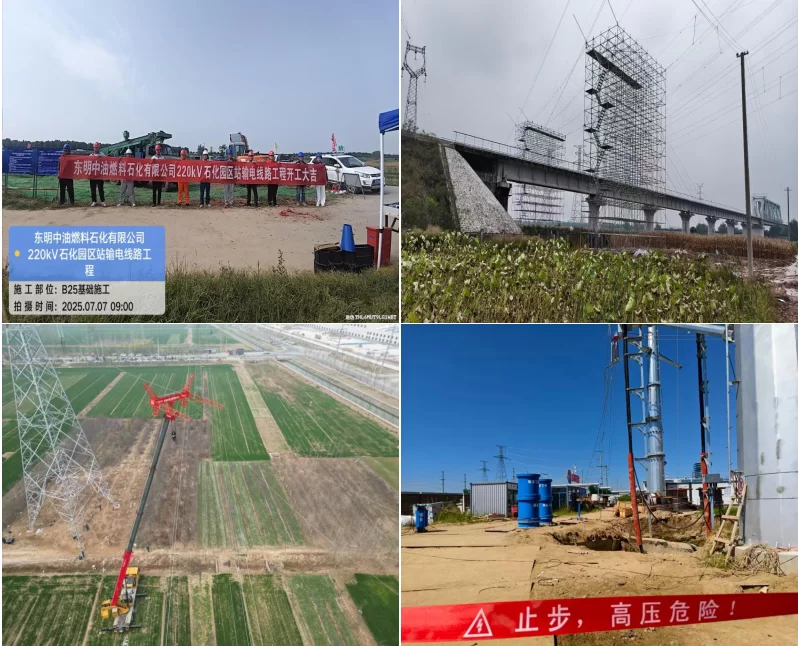

工程于2025年7月7日正式开工建设。开工后,项目部科学制定施工方案,细化节点目标,统筹调配人员、设备与各类物资资源。施工高峰期投入作业及管理人员220余人,各类大型施工机械30余台,同步推进技术交底、安全培训及属地民事协调工作,累计完成村镇走访协调320余次,为工程平稳推进筑牢前期基础。

施工期间,项目多次遭遇重污染天气、汛期降雨、台风等不利天气因素,两次重污染天气二级应急响应累计压缩有效工期28天,同时混凝土供应受阻,整体施工压力极大。项目部随即优化施工队伍配置增派施工力量,全力抢抓建设进度,仅用10天完成11基铁塔组立任务2026年2月3日,全线95基铁塔基础浇筑全部完工,顺利拿下基础施工关键节点。施工全过程严格落实“一基一策划”要求和“三检制度”,针对高等级线路跨越等危大工程提前编制专项施工方案并通过专家论证,实行全程旁站监督,牢牢守住了安全质量底线。



2026年4月,项目进入高风险架线攻坚关键阶段。面对雷雨天气频发、停电窗口期短、民事协调阻力大等多重难题,项目部主动对接电力、高速、交通等多家单位,高效推进两端站构架导地线挂设作业。针对跨越濮新高速仅1天的极限施工窗口期,项目提前完成场地布设、跨越架搭设、封网筹备等各项前置工作施工当日,作业人员冒雨连续作业,各工序无缝衔接,高效完成高速跨越施工,实现当日开工、当日完工。2026年4月17日,全线架空段导地线架设全部完成,线路实现全线贯通。

架空线路贯通后,项目迅速推进电缆施工与收尾整改工作。今年6月,电缆隧道土建单位完成场地交接项目部立即组织人力机具进场,高效完成7705米电缆敷设施工。施工期间,项目部落实24小时值守巡查制度,做好电缆成品防护,严格管控敷设工艺标准;面对暴雨、台风等恶劣天气,及时处置积水隐患,圆满完成电缆敷设、接头制作、电气试验等全部工序。同时,工作人员对全线铁塔、电缆井开展全方位隐患排查并完成缺陷整改,工程顺利通过整体验收。本工程建设期间,瑞安项目团队直面工况复杂、交叉跨越密集、工期紧张、协调难度大等多重考验,科学统筹、精准施策,严抓安全质量,紧盯施工节点,高质高效完成全部建设任务,实现工程一次送电成功,圆满完成履约目标。(撰稿:王晓坤)
