发布时间:2026-10-26
浏览次数:6次
截至2026年10月21日,由瑞安公司承建的220千伏济南许寺变电站35千伏配电装置改造工程项目取得重大阶段性施工成果:项目2号主变转接预制舱、1号站用变及许水一二线、平安许平线四条线路已全部顺利送电,设备运行平稳、各项参数正常,有效推进了变电站改造工程整体建设进度。目前项目仅剩许西线路正有序开展土建施工。
本次改造工程外线施工区域涉及村镇、园林等多方管辖范围,现场民事协调难度大、沟通环节多,是制约施工推进的主要难点。为保障工程节点有序推进、确保既定送电工期不受影响,公司专门派驻协调专员下沉现场,主动对接属地村镇、园林管理部门及业主单位,开展全方位、多层次沟通协调,逐一疏通化解现场施工阻碍。

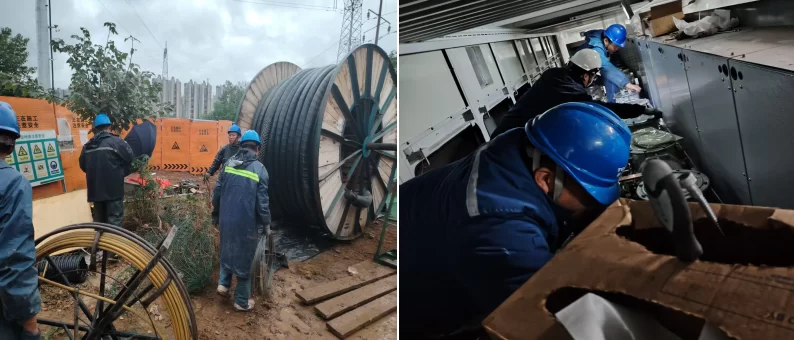

施工现场同步抢抓工期、全力攻坚,针对土建、电气两大核心工序,科学调配人力物力,组织施工班组错峰加班、压茬施工,在严格落实施工标准、保障施工质量的前提下,高效推动各工序落地见效,顺利保障四条线路按期完成送电任务。
目前项目已进入收官攻坚关键阶段,后续施工仍面临民事协调难度大、作业任务繁重等多重挑战。按照施工总体计划,项目最后一条许西线路送电、站内1号主变站用变转接工作,将集中在11月6日至13日推进。(撰稿:卞婷)
